    回風巷及運輸上山維修安全技術措施

    作者:煤礦安全網 2013-06-18 14:34 來源:煤礦安全網

      目錄

      一、工程概況 5

      二、作業地點 5

      三、施工組織 5

      四、施工工程質量標準 6

      巷道支護形式、規格、工程質量要求 6

      五、施工方法 8

      六、巷道維修安全技術措施 8

      附件:巷道維修修示意圖 13

      12070回風巷及運輸上山

      維修安全技術措施

      會審意見:

      1、本措施要求全體作業人員學習貫徹,并考試合格后方可作業;

      2、嚴格按照本措施技術標準進行施工;

      3、作業人員要做好互保聯保,確保維修期間的安全生產;

      4、嚴禁違章作業、違章指揮、違反勞動紀律;

      5、保證維修后的巷道高、寬、平、直、凈,達到工程質量標準;

      河南先鋒煤業有限公司會審意見

      12070回風巷及運輸上山

      維修安全技術措施

      河南先鋒煤業有限公司會審簽字表

      主持人會審時間

      會審地點

      職務簽名單位職務簽名

      礦長技術科

      生產礦長通風科

      安全礦長機電科

      機電礦長安檢科

      總工程師調度室

      技術副總企管科

      通風副總

      機電副總

      生產副總

      安檢副總

      12070回風巷及運輸上山

      維修安全技術措施

      一、工程概況

      目前,我礦12070回風巷大部分巷道垮落,不同程度的冒頂,影響正常的通風行人安全,并導致該巷段出現無風微風狀況;12070運輸上山出現冒頂現象,目前只能通風,不能正常行人運輸,考慮該巷及12070恢復生產的情況,經礦研究決定,對12070運輸上山及12070回風巷外段進行巷道維修。

      二、作業地點

      12070回風巷外段、12070輔助運輸上山,共兩個作業地點,兩個施工階段。

      三、施工組織

      本措施按照三八作業制度,并嚴格按照交接班制度進行現場交接班;

      勞 動 組 織 表

      維修工推車工風機工跟班

      副隊長合計

      一班531110

      二班531110

      三班531110

      注:瓦檢員、安全員、絞車司機、信號工、把鉤工、跟班礦長、分公司跟班領導、省公司領導均未計入本勞動組織。

      四、施工工程質量標準

      巷道支護形式、規格、工程質量要求

      (一)、巷道現狀:因長期停工、礦山壓力較大,一直處于停產狀態,該巷道嚴重變形,漏幫漏頂多,冒頂堵塞巷道斷面,部分地段已接近過半,支架扭斜變形等。

      (二)、支護形式:

      巷道支護采用礦用11#工字鋼支護。

      (三)、支護規格:

      上部凈寬2.4m,下部凈寬3.56m,巷凈高2.1m,棚距500mm,允許誤差±50mm,支架柱腿岔腳50mm。竹笆護幫頂,頂幫用竹笆罩嚴,竹笆之間搭接50mm,竹笆鋪嚴幫頂,用背木背牢,竹笆與支架間用背板撐護,背板規格500×50mm,間距不大于200mm,每棚川桿數量不少于20根,均勻背幫頂。

      (三)、工程質量要求:

      1、工字鋼及其附件的材質和加工必須符合設計和有關標準規定。

      2、工字鋼附件齊全,無銹蝕現象。

      3、工字鋼支架棚距500mm,允許誤差±50mm。巷道凈寬允許誤差±50mm。沿老巷中線架設,誤差±50mm。

      4、巷道支架的前傾、后仰符合以下規定:

      合格:偏差±10mm(1m垂線不大于17mm)

      優良:偏差±50mm(1m垂線不大于9mm)

      5、柱腿架設在實底上,柱窩深度200mm。

      6、維修過的巷道凈寬、凈高必須達到擴修后標準要求,誤差不超過±50mm。

      7、巷內的水溝要通暢,沿巷道一側,必須達到設計要求:深300mm,凈寬300mm。

      8、電纜管線必須按機電達標標準吊掛整齊。

      9、支架必須擺正,前傾后仰、扭斜誤差不得超過±5mm。

      10、維修過的巷道達到高、寬、平、直、凈。

      五、施工方法

      1、第一階段:首先從12070回風巷外口開始,有外向里,逐架進行維修,保持原斷面規格要求,擴幫、頂,架設用11#工字鋼支架,然后清渣,清運扒下的料石、煤、矸石等,并從上向下逐棚擴修,至直把12070回風巷擴修完畢。

      2、第二階段:緊接著向下擴巷、換棚,拆除原工字鋼支架,清運矸石和廢舊工字鋼,逐棚擴修到皮帶下山底部。

      3、第三階段:待12070回風巷維修完畢后,進入12070運輸上山進行維修作業,在原變形的工字鋼支護外側擴幫、頂,架設11#工字鋼支架。

      4、第四階段:最后清渣,清運扒下的料石、煤、矸石等,并從上向下逐棚擴修,至直把12070運輸上山和回風巷擴修完畢。

      六、巷道維修安全技術措施

      1、嚴格執行現場交接班制度,做到“手交手、口交口、上班不到下班不走”,交接清楚當班應注意的安全事項。

      2、巷道擴修工必須熟悉頂板控制方法及支護方法,具有支護、回棚操作技能。

      3、每班施工前首先進行安全檢查,先處理隱患。

      4、施工前,瓦斯檢查員必須對翻修地點附近的瓦斯濃度進行檢測,瓦斯濃度超過0.7%時,停止作業,查明原因,及時處理。

      5、維修作業應有專人觀察頂板及圍巖變化情況,堅持敲幫問頂,發現險情應立即采取措施處理。

      6、施工時必須由外向里進行,一次只準拆換一架棚,嚴禁同時拆除兩架或兩架以上支架,堅決杜絕空頂作業現象,嚴防冒頂事故的發生。

      7、擴修時,必須有專人觀山,防止頂板落落傷人或冒頂堵人。應打好臨時支護,維修地點遇大冒頂時,必須備齊所需物料立即進行處理和搶修。

      8、撤換支架前,應先加固工作地點的支架,架設或拆除支架時,在一架未完工之前,不得中止作業。撤換支架工作應連續進行。如果不連續施工,每次工作結束前,必須接頂封幫,確保工作地點的安全。

      9、回撤棚腿和梁松動幫頂時,人員應站在支架牢固完整處。

      10、施工地點的架棚支護,質量不合格、歪扭、有空頂漏頂或沒有按規定架設時,必須及時處理或整修達到質量合格、安全可靠后方可繼續施工。

      11、遇到頂板破碎帶時,用釬川打入頂板控制頂板。

      12、加強通風瓦斯管理,處理冒頂區域必須正常通風,瓦檢員必須對冒頂區進行瓦斯檢測,當瓦斯濃度大于0.7%時,必須立即停止作業,所有人員撤職至安全地點,待查明原因,采取措施處理,并保證瓦斯符合規定后方可繼續施工。

      13、如空頂較高需要絞架時,首先用長把工具把頂部及周圍的松動煤矸處理掉,待頂板穩定后方可施工。絞架前先備足所需材料,清好退路,絞架時必須有專人觀察頂板變化情況,嚴格遵守“敲幫問頂”制度,發現問題及時處理,絞架前必須由瓦檢員先檢查空頂處瓦斯,確認符合規定時方準施工。

      14、在施工過程中嚴禁空頂作業,架設好的支架必須打實背牢。

      15、更換掉的支架、煤矸必須及時運走,不得影響行人、運輸、通風安全,做到文明施工。

      16、巷道中的管線電纜在施工前必須落地,用木板蓋住以防砸斷,施工后按規定吊掛整齊。

      17、人力推車時,一人只準推一輛車,同向推車時,兩輛車間距不得小于10米。

      18、有坡度地段必須使用剎車棍,停放車輛要放穩,防止滑行。人力推車時,1次只準推1輛車,嚴禁在礦車兩側推車;同向推車的間距,在軌道坡度小于或等于5‰,不得小于10m,坡度大于5‰時,不得小于30m,坡度大于7‰,嚴禁人力推車;推車時必須時刻注意前方,在開始推車、停車、掉道、發現前方有人或有障礙物,從坡度較大的地方向下推車時以及接近道岔、彎道、巷道口、風門、硐室出口時,推車人必須及時發出警號。

      19、移動電氣設備時必須有電工切斷電源,嚴禁帶電搬遷。

      20、各工種必須嚴格按《煤礦安全規程》及該施工地點的安全技術措施施工,嚴禁違章作業。

      21、維修期間必須指派專人負責,施工人員應聽從命令,做到相互配合。

      22、在維修期間,防止片幫、冒頂、支架倒塌等事故發生。

      23、維修支架時,,嚴禁空頂作業;施工期間身后退路保持暢通無阻。

      24、維修期間,其他人員嚴禁進入維修地點以里。 25、對空幫、空頂出現的空隙,可用圓木或背板背實,如有較大空間,撐實頂板和兩幫,棚腿后可用廢料背幫填實。

      26、維修時鄰近不準有人做其他工作,人員通過時必須先取得維修人員的同意。

      27、維修期間,通風科應做好風量調節工作,瓦檢員必須加強氣體檢查工作,禁止無風、微風作業。

      28、煤及雜物要及時清運,保持巷道斷面,不得影響通風及行人安全。

      29、維修時要求由外向里逐架進行,架設支架要迎山有力,幫頂剎實背牢。架設支架要設觀山工。

      30、巷修時,對維修地點10m以內的支架要逐架逐棚進行檢查加固。

      31、拉底鋪道工作要有專業技術人員進行;

      32、施工前由當班瓦檢員檢查確認瓦斯及其它有害氣體無異常時方可施工;

      33、施工人員必須及時清理施工地點的浮矸、雜物,保證后路暢通。行走要注意腳下防滑,搭設的工作平臺必須牢固可靠,防止工作過程中摔傷人員;

      34、拉底鋪道裝碴或卸料期間,必須將礦車放穩。

      35、作業人員需密切配合,做好自保互保工作,杜絕“三違”行為,做到“四不傷害”;

      36、維修地點設置專用電話,保持與調度室等地點的正常通訊,在施工中注意保護好通訊設施及線路;

      35、當班必須嚴格機電設備檢查工作,杜絕“失爆”現象;

      36、堅持現場交接班制度,交班人員必須向接班人員交代清楚現場安全情況、存在的隱患、施工進度等。

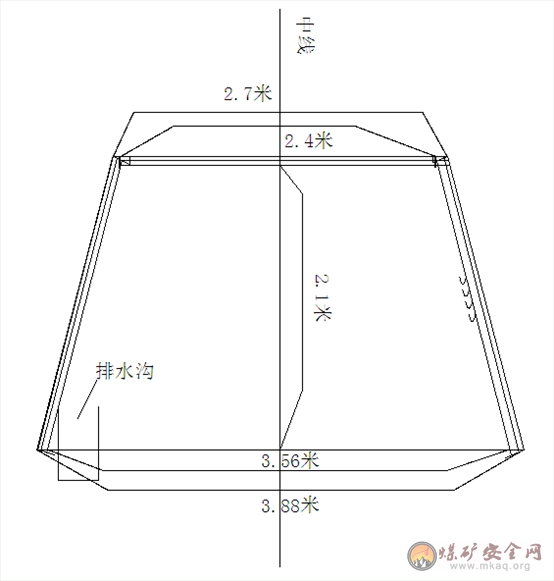

      附件:巷道維修修示意圖
