7131工作面過接架聯巷措施
7131工作面過接架聯巷措施
一、工作面概況:
1、工作面情況:
7131工作面煤層厚度平均2.4m、傾角平均24°,工作面ZY6800-14/28型支架79架(外段86架),剩余走向長1050m。

2、7131接架聯巷情況:
此聯巷長13m,高為2.0~2.5m,下段為煤錨支護,聯巷上段7棚為工字鋼棚支護。
二、技術方案及要求:

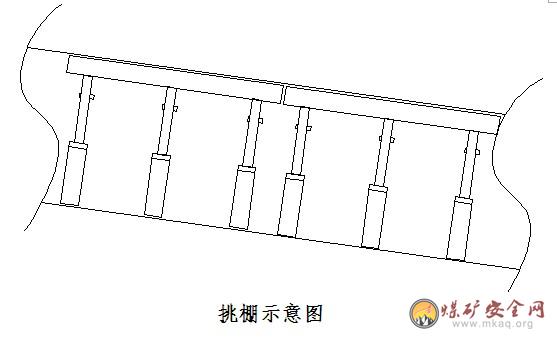

靠聯巷中心線打一排一梁三柱順山挑棚(柱用DZ31.5-30/100型單體支柱,梁用ф0.24mx2.4m的半圓木),支柱初撐力不小于90KN/棵,并拴牢拴齊防倒繩,支柱鉆底量超過100mm必須穿鞋。
1、打挑棚前,要提前清理凈巷道內的雜物。
2、打挑棚時,每棚先打中間的支柱(點柱)。
3、打點柱時,至少三人一組,兩人將半圓木梁放在單體的柱頭上,并扶住半圓木兩端,另外一人扶住單體并用注液槍緩緩將單體升起、抵住頂板及工字鋼棚梁。
4、點柱打好后,及時按要求補齊另外兩棵支柱。
5、頂板不平處,用木料墊平。
6、上梁時,必須雙手托梁,穩抬穩放,不要將手放在梁子上面。
1、加強干部跟班及走動式巡查制度和現場安全確認制度,確保無安全隱患方可施工。
2、接近聯巷時,煤機割煤后,要及時帶壓擦頂移架,伸出伸縮梁抵住煤壁。機尾小面要放小炮,必要時要用風鎬、手鎬落煤。
3、如煤壁片幫,端面距大于340mm,小于500mm時,使一梁三柱順山挑棚臨時支護頂板,端面距大于500mm時,要及時超前使走向棚管理,一架兩棚,打背幫柱并背幫,并拴牢拴齊防倒繩。
4、加強工作面工程質量管理,確保支架正規有勁。
5、過聯巷期間,掉落的錨桿、錨帶及鋼筋網嚴禁進入出煤系統,要及時的停車撿出。
6、過聯巷期間,人員進入煤壁回收單體支柱及半圓木時,必須經跟班干部或隊長同意,必須敲幫問頂,找凈危矸活石,將運輸機停掉并閉鎖、煤機停在作業地點10m以外并拉掉離合器。
7、過聯巷期間,人員進入煤壁回收單體支柱及半圓木時,支架伸縮梁要及時伸出,人員在支架下作業,不得空頂作業。
8、機尾小面揭露聯巷后要一次性掛梁到聯巷外幫。
9、過聯巷拿工字鋼時,先將拔柱器掛在斜上方正規有勁的支架上,人員不準正對拔柱器的勾頭。拿掉的工字鋼要及時運到風巷50m以外碼放整齊。
10、頂板破碎或掉頂小于0.3m,用半圓木過頂,掉頂超過0.3m必須接“井”型木垛將頂板接實過嚴。
(三)應急、備用材料配置
工作面備用單體支柱(DZ31.5-30/100型)不少于20根,半圓木(ф0.24mx2.4m)不少于100根。碼放整齊距上出口不大于100m。
(四)其它安全補充措施:
1、過聯巷期間,聯巷段采高不得超過2.4m。
2、保證支架正規有勁初撐力不小于24MPa,單體支柱初撐力不小于90KN/棵。
3、施工期間,跟班干部和當班隊長要加強現場安全確認,發現異常及時停止作業并處理,待處理好后方可施工。
4、其它未盡事宜嚴格按照《7131工作面作業規程》、《煤礦安全規程》及其它有關文件執行。
