    臨時風門施工安全技術措施

    作者:煤礦安全網 2012-08-30 15:07 來源:煤礦安全網

      臨時風門施工安全技術措施

      臨時風門門墻、門框的施工:

      1.臨時風門門墻、門框材料

      臨時風門門墻及門框采用木質材料,木質材料包括方材、板材,在門墻施工中還需要水泥、黃泥或白泥及各種規格的鐵釘。

      2.臨時性風門位置的選擇

      風門位置必須選擇在巷道支護完好、無片幫、無冒頂的地點,并保證行車風門兩風門之間的距離不小于一列車長度;行人風門兩風門之間的距離不小于5m。風門位置盡量靠近回風側。若巷道條件較差或受巷道條件限制,巷道要做好挑頂及臥底工程,但必須保證門墻與煤巖體接嚴接實。

      3.臨時風門門墻及門框施工要求(見圖10—22)

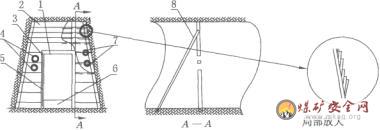

      圖10—22 臨時風門門墻及門框示意圖

      1—上門檻;2—木板墻;3—門框;4—電纜孔;

      5—門軸;6—下門檻;7—管子孔;8—撐木

      臨時性風門門墻厚度為20~30mm,根據現場條件可適當加厚至40mm,板材寬度一般為200~300mm,厚度20~30mm,長度一般應在4000mm以上,板材厚薄必須均勻,四面要刮凈,成矩形。門墻所用立柱為方木,一般規格為5000mm×150mm×150mm,或5000mm×200mm×150mm。

      建筑臨時性風門門墻時,要先設好門框及巷道兩幫立柱,立柱要掏不少于200mm柱窩,上部要與頂板接實,下部固定在下門檻上,并固定牢靠,有架棚時要捆在橫梁或棚腿上。若是裸體巷道或錨桿支護時,要在門墻內側每根立柱打上一根撐木,以防風門歪倒,門框要有傾斜角度(一般為85°),以便保證風門能靠自重關閉。門框的上下底檻要事先釘好,并互相平行,與門框成直角。門框設好后,從上至下釘魚鱗板,每塊木板距煤巖壁要留有20mm左右的間隙,以防幫頂來壓擠壞門墻。兩排木板之間搭接壓茬應控制在20~25mm之間,木板兩端應按巷道插角做好抹斜,與煤巖壁保持均勻間隙。每塊木板釘不少于8~10顆鐵釘(按每根立柱不少于2顆鐵釘計算)。鐵釘成兩行,上行鐵釘(第一塊木板除外)要同時釘在上塊木板被壓茬部位上。鐵釘長度要根據板料厚度選擇,但釘入立柱深度不小于鐵釘長度的三分之一。

      木板與門框搭接時,要特別注意,不但木板端頭對齊,而且只能釘在門框二分之一左右,以便安門扇時作包邊沿口用。當門墻通過管線時,要事先做好預留孔,并封堵嚴密。臨時風門門墻必須圈邊。所圈的木板邊也要魚鱗式搭接,圈邊木板長度根據現場實際情況選擇,一般應為門墻木板寬度的1.5倍。圈邊木板必須與幫頂接觸嚴密。圈邊木板下部要卡在門墻木板上。圈邊板施工要由上至下,壓茬厚度應保持在圈邊板二分之一左右,每塊圈邊板釘不少于4顆鐵釘,上行鐵釘要釘在上圈邊板壓茬部位上。門框施工完后,要對墻面進行勾縫或抹全斷面,所用材料為水泥摻黃泥或水泥摻白泥,門框與煤巖壁處要抹裙邊,寬度不小于40mm,并打光壓實,保證嚴密不漏風。
