抬高15123回風上山風橋方案及措施
抬高15123回風上山風橋方案及措施
一、工程概括:
根據礦井接續安排,6月份要進行15123工作面安裝,運支架、設備等要通過15123回風上山進行,目前15123回風上山風橋高度不能滿足運支架、設備等要求,現需抬高風橋,滿足運支架和設備等要求,為此,特制定如下方案:
二、施工方案:
1、先從風橋所在15122運輸巷位置進行施工;
2、將風橋上架設的第一條皮帶吊起;
3、拆掉風橋上側的工字鋼,清理出風橋兩側的受力墻體;

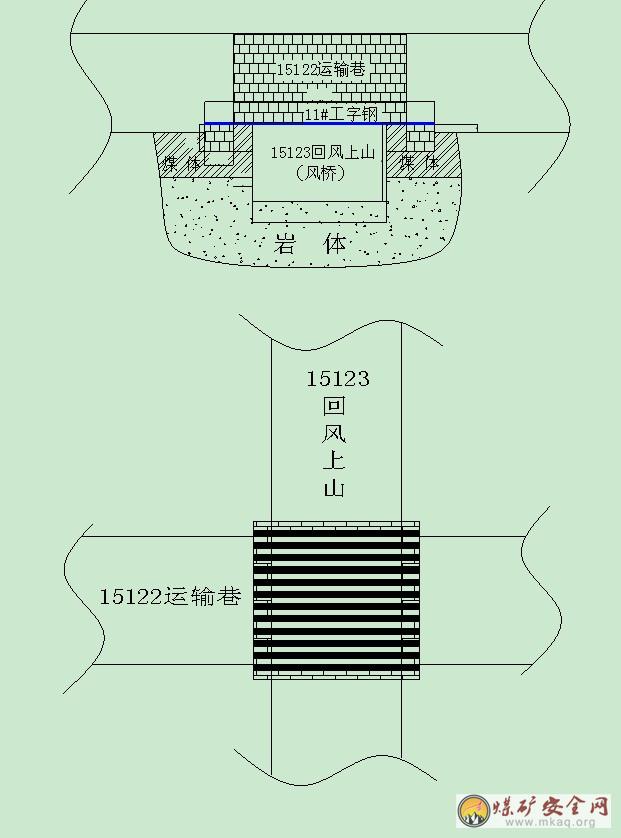

4、在風橋所在15122運輸巷位置把兩道主受力墻體砌筑加高0.7米后,重新將拆除的‘工’字鋼按原來布置的方式打結好;
5、‘工‘字鋼上面覆蓋厚度大于0.5厘米的木板,接著蓋一層舊的風筒布;
6、風筒布上面打地坪厚度要大于0.5厘米;
7、15123回風上山拆除風橋鋼板護墻和頂;15122運輸巷搭設‘工’字鋼作為頂部
8、從下側拆除風橋在15122運輸巷兩側的墻體,拆除程度以在墻體下補鋪好‘工’字鋼為標準。
三、需使用工具及材料:
鐵鍬,‘十’子鎬,風鎬,料石100塊,紅磚200塊,1000公斤砂子,500公斤水泥,60cm11#“工”字鋼九節,20米2舊風筒布及抹面工具等。
(一)、準備工作:運送料石、沙子、水泥等:
1、采用副斜井絞車及礦車運送磚塊、沙子、水泥等至1720石門,人力將車推至1720煤倉處,然后人工推運到15122運輸巷風橋處;在副井放車時,嚴禁任何人跟車。
2、絞車司機必須持證上崗,放車前認真檢查鋼絲繩和運料車連接情況,車銷是否插牢,檢查鋼絲繩斷絲等情況,確認無安全隱患后方可放車;嚴格執行“行車不行人,行人不行車”制度。
3、人工卸料時,必須戴好防護用品,禁止料石亂仍亂放,防止料石滾動傷人。
4、運送過程中,物料不得超出礦車上邊沿,所有活動部位要求捆綁牢靠。
5、搬運料石等需經過運輸設備時,必須通過過橋,不得隨意跨越溜子。
6、運送水泥至地點后,必須用防水布保護,防止水泥受潮。
(二)、具體施工方面:
1、施工前認真檢查施工地點前后五米內的支護是否完好,頂幫是否有冒落等不安全隱患;
2、砌墻時要先吊線,然后層層拉線作業,做到灰漿飽滿,墻面平直;
3、層與層之間要相互咬口、壓渣不小于四分之一,做到無重縫無空縫;
4、每塊料石都要放平,不得用其它代替;
5、墻體砌筑時,料石與巷壁之間應按規程要求充填飽滿,不得留有空隙;
6、墻體砌完后對墻面要進行勾縫.勾縫要從上往下進行,勾縫寬窄要相同,嚴禁勾假縫;
7、從15123回風上山側進行拆除前必須把風橋上部墻體上部4/5的墻體用鋼絲網護嚴、護牢,以防墻體倒落傷人;
8、拆除時操作人員站在地勢高的一側作業;
9、使用風鎬時各接頭要使用專用卡子,以防風管脫落甩動傷人;
10、拆除風橋上部墻體時要搭作業平臺,操作臺要搭穩,固定好;
11、離地1.0米高以上作業必須系好安全帶;
12、進行拆除工作時必須有專人指揮,安全員現場監督,各員工相互協調得當。
13、設施改造后,仔細檢查,確保無漏風處。
14、施工結束后,要把剩余的材料及時回收,做到施工現場整齊干凈。
