• 您好!歡迎來到煤礦安全生產網!

    4002工作面安裝運輸及東四變搬遷安裝安全技術措施

    作者:煤礦安全網 2012-08-15 15:01 來源:煤礦安全網

       為確保4002工作面安裝運輸和井下東四變電所搬遷安裝的順利進行,特制定以下安全技術措施,各部門、各區隊必須嚴格遵守:
     一、運輸要求:
      1、嚴禁非絞車司機操作絞車。必須持證上崗.
      2、提升絞車信號和警鈴一定要可靠。
      3、嚴格執行“行人不行車,行車不行人”的規定。
      4、司機須嚴格遵守行車信號。不得無信號開車。當收到信號不清或有疑問時,應立即用電話與信號工聯系,重發信號,再進行操作。
      5、司機必須按信號指令行車,在開車前必須發出開車信號,司機離開座位時,必須切斷電源,將控制手把取下,拌緊車閘。必須按信號指令行車,在開車前必須發出開車信號,司機離開座位時,必須切斷電源,將控制手把取下,拌緊車閘。
      6、在物料運輸的過程中,各區隊必須指定一名負責人,負責運輸過程中的安全
      7、提升物料時,司機要全神貫注、精力集中、不得和他人交談。
      8、 發現問題及時停車處理。
      9、 絞車使用一次后,必須檢查絞車各部件,要一次檢修到位。
      10、絞車所提的車與車連接銷和保險鏈必須固定、連接好。一定要做到牢固可靠。如發現有不安全隱患嚴禁放車或提車。每次放車或提車前必須有專人檢查。合格后方可放車或提車。
      11、吊運特殊大型設備及長料時,其運行速度不應超過1米/秒,用礦車運輸物料時,速度不得超過2米/秒。
      12、運行中發生故障,在故障原因未查清和消除前,禁止動車。檢修后必須試車。
      13、嚴禁超載、超掛、蹬鉤、扒車、
      14、必須嚴格遵守“六全一專”。
      15、運輸110刮板機、采煤機的部件大于2T,不管絞車大小,必須采用單車提升。

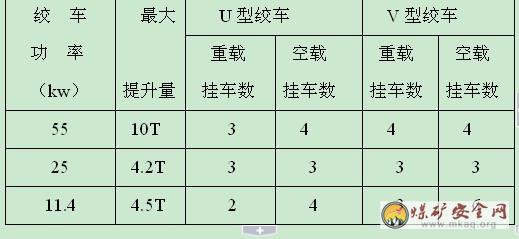

    16、為保證提升安全,必須嚴格執行規定的車數和限載噸位,具體如下表:



      17、各區隊要對自己維護范圍內的絞車及軌道運輸安全裝置,做到每班檢查一次,并做好記錄,保證絞車完好,確保運輸安全。

      二、電氣設備檢查

      1、對所用安裝電氣設備絕緣阻止全面檢查,并做詳細記錄。

      2、所有設備必須保證外觀完整,外殼、低托架無變形,無開焊銹蝕,所有螺栓無彎曲、缺失、變形、退扣,孔徑適宜、旋合長度適宜。接線嘴完整無缺失、裂痕。觀察窗無松動、無裂痕。密封圈、壓線板、擋板、壓盤無缺失,且與開關、電纜直徑相匹配。電纜無明顯損傷、無老化現象。移動電站車輪轉動正常、電站無偏心現象,連接環與連接銷無變形變細現象。

      3、所有電氣設備對開關接線柱、導電帶、絕緣座、接線鼻等做加固處理。

      4、小型電氣設備裝車使用礦車,大型開關使用平板車。電纜運輸前接頭應做密封包裹,不得傷及電纜。

      三、電氣設備安裝及質量要求

      1、所有安裝電工必須熟悉該工作面及相關變電所的供電系統,必須熟知《煤礦安全規程》、《煤礦工人技術操作規程》、《煤礦機電設備完好標準》、《設備檢修質量標準》、《電氣設備防爆規程》中的有關規定和標準,并持證上崗。

      2、所有電氣設備必須杜絕失爆,電氣的絕緣性能良好。安裝前要對電氣設備從新做絕緣檢查、外觀檢查、內部松動檢查。

      3、檢修或搬遷前,必須切斷電源,檢查瓦斯,在其巷道風流中瓦斯濃度底于1%時,在用與電源電壓相適應驗電筆驗電,檢查無電后方可進行導體對地放電。

      4、所有開關閉鎖裝置必須可靠,開關把手在切斷電源時必須閉鎖,并懸掛“有人工作,不得送電”字樣警示牌,只有執行此項工作的人員才有權將此牌取下。禁止約時、電話送電。

      5、接線完畢要進行全面檢查,確定無誤后方可親自送電。電工在檢修設備或處理設備故障時,必須與有關人員聯系好,并有專人負責看管運轉時可能傷及檢修人的設備的按鈕和開關,防止不知情的人員誤操作。

      6、所有電氣設備,嚴禁帶電操作,使用的電氣儀表、設備必須符合安全標準要求,否則不準使用。任何人禁止隨意調整開關的整定值,禁止隨意甩掉或封住保護。

      7、設備的連接、安裝要有專人組織,嚴格按設計要求安裝,并按規定程序壓、接線。接線必須由負荷側向電源側逐臺進行,最后接電源。

      8、接線和送電工作必須由專職電工進行,并嚴格執行《煤礦安全規程》的有關規定。所用的電器設備及接線工藝要符合“防爆”及“完好”標準,否則應及時處理或更換,不合格不準送電。

      9、電氣設備安裝好后,應按照標準規定安裝接地保護系統,各局部接地極符合《安全規程》規定。連接完畢后,由熟悉設備的有經驗電工檢查配線及電纜連接情況,確認合格后,方可試送電。試送電時,必須執行停送電制度和電氣設備操作規程,并有專人監護和操作。

      10、必須嚴格執行《煤礦安全規程》、《安全操作規程》有關規定。

      各區隊負責人簽字:

      區隊負責人備注

      機電隊

      采煤隊

      機運隊

      準備隊

      參加人員簽名:


    煤礦安全網(http://www.hy77.org)

    備案號:蘇ICP備12034812號-2

    公安備案號:32031102000832

    Powered By 煤礦安全生產網 徐州鑄安礦山安全科技有限公司

    使用手機軟件掃描微信二維碼

    關注我們可獲取更多熱點資訊

    感謝網狐天下友情技術支持

    最近手机中文字幕高清大全
