過斷層補充安全技術措施
作者:煤礦安全網
2012-08-15 14:43
來源:煤礦安全網
我單位所施工的棗泉煤礦東主斜井井筒,根據地質預報在640米左右有可能預見斷距1.8米左右的斷層,在過斷層時有可能涌水量增大或突出。通過東回風斜井揭露的情況要穿過6米左右破碎帶,為了能夠保證安全通過,特編制此措施,望認真貫徹執行。
一、材料設備的配備
1、見斷層之前必須預先準備所需用的材料、木料5立方米,U29型鋼棚10架。
2、排水設備準備2臺,臥泵揚程240M,以防備斷層出水時能夠及時排放,并于2004年12月24日安裝調試,可以進行正常排水。
二、施工方法
1、堅持在疑必探,先探后掘的原則。每班打眼前先用5米長桿先探一次,看是否有水涌出。
2、縮小循環進尺,減少裝藥量,每次打眼時眼深不超過1.2米,每循環裝藥量總量不超過20KG,嚴禁深孔爆破。
3、放炮后先找頂然后再噴射混凝土,封閉圍巖,防止風化。

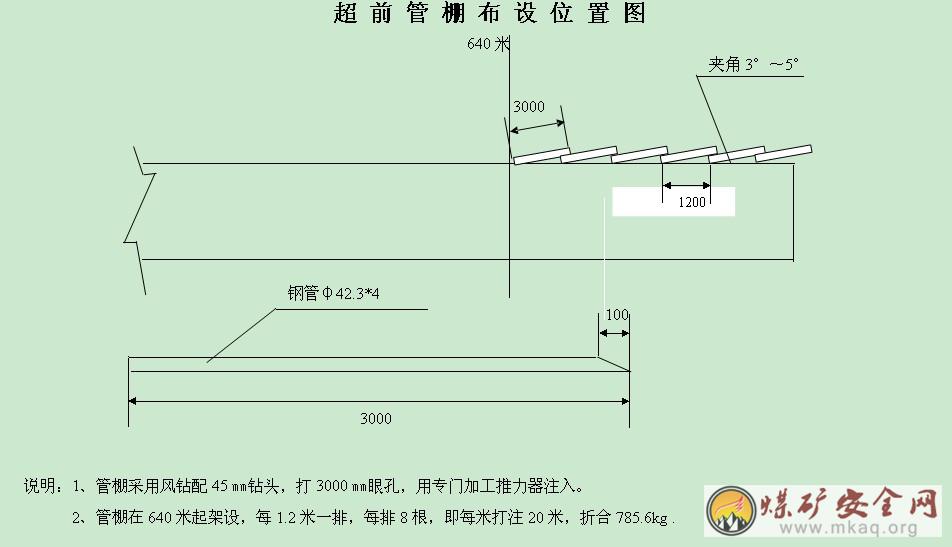

4、頂板破碎要堅持打設排管超前支護(見附圖)。
三、支護方法
1、當危巖基本穩定的情況下,采用錨網噴支護,錨桿間排距改為600*600㎜。
2、當危巖破碎無法采用錨網噴支護,可改為U29型鋼棚加噴射混凝土支護,棚距700毫米,噴厚120毫米。
