    興旺煤礦礦井防治水管理規章制度

    作者:佚名 2012-02-21 21:50 來源:本站原創

      興旺煤礦礦井防治水管理規章制度

      興旺煤礦

      2012年1月

      礦領導會審意見

      參加會審人員簽字:

      生產礦長: 生產科:

      機電礦長: 機電科:

      機電副總: 調度主任:

      安全礦長: 安全科:

      通風副總: 采購員:

      地測副總: 庫 管:

      礦 長: 辦公室:

      總工程師: 保衛科:

      一、興旺礦防治水崗位責任制

      (一)、礦長崗位責任制

      1、礦長是是本礦防治水工作的第一責任人,對礦防治水負全面責任。

      2、按照《煤礦安全規程》、《煤礦防治水規定》及上級相關文件精神,建立專門防治水機構,并配備專業技術人員。

      3、經常聽取礦總工程師和業務主管部門對防治水工作規劃、計劃和相關工作情況匯報,并保證人力、物力和相關資金的落實。

      4、按《煤礦安全規程》規定,負責制定每年的防治水災害預防和處理計劃

      5、負責組織實施每年夏季的礦井水災演習。

      6、對煤礦水害隱患要及時組織處理。發生傷亡事故時必須及時向有關部門(市委、當地政府及主管部門)報告,并采取積極穩妥的措施,立即組織搶救,最大限度減少人員傷亡和財產損失。嚴禁遲報、謊報、瞞報各類傷亡事故

      (二)、礦總工程師崗位責任制

      1、礦總工程師在礦長的直接領導下,對礦井防治水工作負直接責任。

      2、對全礦防治水相關技術負責人的管理到位,確保技術管理體系暢順。

      3、每月初組織召開一次防治水專項會議,協調和解決防治水工作方面初相的難點和問題,總結上個月全礦涌水量變化和防治水所取得的成績和不足,并對本月的防治水工作做好計劃

      4、組織編制和檢查防治水工程及防斷層水、防老空水煤(巖)柱的設計

      5、組織制定并審批防治水工程的施工組織設計,及時審批各種施工措施,為科學施工提供可靠依據。

      6、負責主持制定煤礦防治水工作計劃和防治水工程作業規程,落實安全生產責任制和安全生產管理制度。對違章指揮、違章作業和違反勞動紀律者進行教育和處罰。

      7、經常深入生產第一線,認真檢查督促安全生產工作,有效防止安全生產失控和漏管。

      8、推廣應用防治水方面的新工藝、新技術、新材料、新設備,把技術創新作為我礦技術發展的一種內在動力。對專業技術工作重點跟蹤,組織技術攻關。

      9、組織開展多種形式的防治水科技評比活動。每年底對本礦本年度的科技項目,優秀設計及做出發明創造的科技人員進行評比并表彰,調動廣大技術人員鉆研技術的積極性。

      (三)、分管副礦長崗位責任制

      1、分管副礦長在礦長和礦總工程師的領導下,負責分管范圍內的防治水相關工作,并負領導責任。

      2、負責學習上級下達的防治水方面有關技術政策、指令、細則、通報和措施等,并組織實施。

      3、分管生產副礦長主要負責監督和落實防治水工程施工進度,施工質量,并做工程的驗收和防治水精品工程的評比工作。

      4、分管機電副礦長主要負責督促機電科做好機電排水設備的選型工作,并保證防治水資金的落實,督促企管科對排水設備與探放水設備的購置工作,同時督促勞資科做好防治水方面人員的獎金決算工作。

      5、分管安全副礦長負責監督防治水辦公室對礦井各掘進頭和采面的水害預報工作,負責督促培訓中心對探放水職工的安全培訓工作。

      (四)、地測副總工程師(防治水辦公室主任)崗位責任制

      1、在礦長和礦總工程師的領導下,對對防治水工作負全面責任。

      2、認真執行國家有關的技術政策和規定,組織全科職工全面完成各項防治水工作任務。

      3、組織編制全礦防治水長遠和年、季、月的工作計劃,并付諸實施。

      4、組織分析礦井水文情況,掌握礦井涌水動態和變化規律,參加解決水患和供水水源的措施的制定。

      5、負責井下防治水的安全工作,定期召開防治水水會議,定期組織全礦防治水專項檢查。

      6、組織開展地表水體、降雨量的調查觀測工作,負責井下各觀測點的涌水量觀測工作,并將觀測結果建立涌水量觀測臺帳。

      7、組織礦防治水相關方面技術競賽,積極推廣先進經驗,開展技術革新,不斷提高職工素質。

      8、經常深入現場,掌握第一手防治水資料,及時發現問題,解決問題。

      (五)、地測技術員(防治水辦公室副主任)崗位責任制

      1、認真執行國家有關技術政策,組織防治水辦公室成員全面完成防治水日常任務。

      2、參加編制全礦防治水的長遠規劃和年、季、月的工作計劃,并組織實施。

      3、組織分析防治水工作情況與技術情況,制定技術措施,解決技術業務問題。

      4、協助地測副總組織開展地表水體、降雨量的調查觀測工作,負責井下各觀測點的涌水量觀測工作,并將觀測結果建立涌水量觀測臺帳

      5、督促防治水技術人員做好防治水月度預測預報、月度礦井涌水量測量和其他防治水工作。

      6、完成和其他領導交給的臨時任務。

      (六)、探水技術人員崗位責任制

      1、在地測副總的領導下,負責做好分管的水文地質技術工作。

      2、嚴格執行國家有關技術政策和規程,執行公司技術管理規范和防治水工作條例細則,分擔全礦水文地質技術或管理工作。

      3、協助地測副總組織開展地表水體、降雨量的調查觀測工作,負責井下各觀測點的涌水量觀測工作,并將觀測結果建立涌水量觀測臺帳。

      4、協助地測副總組織每月的防治水專項檢查工作,并將檢查結果及時向分管礦領導及科主要領導匯報,確保礦井安全正常生產。

      5、負責對礦井各采掘生產頭面進行水害分析的預測預報,對存在水害威脅的頭面提出整改意見。

      6、負責編制探放水設計工作,并根據情況進行現場技術指導。

      7、協助地測副總做好水文地質補充勘探設計工作。

      8、負責礦井充水性圖等各種圖表的填匯工作,及時繪制地下水等水位曲線動態圖,掌握地下水的水位變化。

      9、不斷總結礦井水文地質變化規律,積極探索礦井防治水的有效辦法。

      10、負責提供公司季度、半年、年度達標檢查所需的各種防治水資料。

      11、積極學習文化科學知識,努力提高專業技術水平和實際工作能力。參與技術革新和新技術的推廣應用工作。

      (七)、探防隊人員崗位責任制

      一)探防隊長崗位責任制

      1、探防隊長在主管科長的領導下,對探放水方面工作負全面責任。

      2、負責編制鉆探生產計劃,設備材料使用計劃,搞好鉆探銜接。熟悉本專業的各種施工設備性能和工作程序,能夠協調組織生產,按時晚產任務。

      3、搞好施工現場的隱患排查,杜絕重大事故的發生。

      二)探防隊技術員崗位責任制

      1、在地測副總和隊長的領導下,負責探防隊的技術工作。

      2、根據施工設計編制好施工安全技術措施,做好宣傳、貫徹和落實工作。

      深入現場,及時解決鉆探施工過程中的技術問題,保證鉆孔施工質量,預防孔內事故

      3、做好職工的專業培訓和安全培訓工作。

      4、搞好事故隱患排查,做好業務保安,防止出現重大工程事故。

      三)探水工崗位責任制

      1、在探防隊隊長和技術員的領導下,完成各項探水任務。

      2、詳細做好鉆探進尺、涌水、巖心的記錄工作。

      3、努力保證施工質量,保證原始記錄的準確性。

      4、做好設備的正常維護修理工作,保證設備的完好。

      5、積極學習新技術、新方法,改進鉆探工藝,提高鉆進效率。

      (八)、相關科室人員崗位責任制

      1、機電科負責礦井各排水點、水平排水系統排水設備的選型、安裝、維護及主要排水系統的排水能力測試等工作。負責對各水平變配電、泵房的監督管理工作,保證水泵正常運轉。

      2、技術科負責防治水工程如水倉、水溝及泄水通道的設計。在進行工程設計時必須根據煤礦設計規程要求綜合考慮防治水工程及地測科提供的各采掘工作面的涌水量對水溝的斷面積及流水坡度進行優化設計,并根據涌水量大小在采掘巷道設計一定數量的沉淀池,工作面回采前必須預留防治水工程施工時間及有突水危險采面防突水預案的制定。

      3、調度室負責協調井下生產運輸,保證防治水設備、材料運輸暢通,負責全礦公共區域內的水溝、沉淀池責任區的劃分,制定清倉計劃,并按時安排清倉隊伍,保證水倉的空倉容量經常保持在有效容量的50%以上,督促水溝的清理工作。

      4、庫房負責防治水排水設備的購置,并配合機電科做好購置排水設備的選型工作。

      三、興旺煤礦2012年防治水工作計劃

      為認真貫徹執行《煤礦防治水規定》及上級有關文件精神,防止重大水害事故發生,確保礦井安全生產,根據XX煤礦礦井防治水規劃,結合2012年采掘計劃,編制下發《興旺煤礦2012年防治水工作計劃》,望認真貫徹執行。

      一、計劃編制依據:

      1、《煤礦防治水規定》

      2、興旺煤礦防治水長期規劃

      3、興旺煤礦五年采掘接續計劃

      4、興旺煤礦安全質量標準標準及考核評級辦法

      5、防治水示范礦井驗收標準

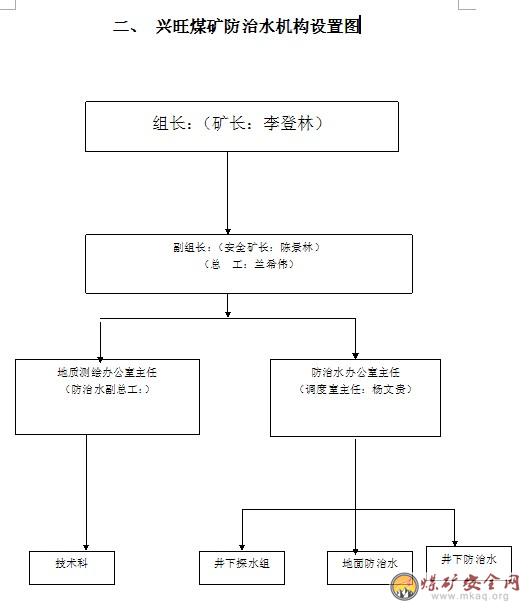

      二、組織領導

      為加強領導,礦成立防治水領導小組。

      組 長:礦長

      副組長:其他礦領導

      成員:各科科長

      領導組下設辦公室,辦公室設在技術科,地測副總任辦公室主任,辦公室成員:技術科地質人員與相關科室人員。

      三、責任劃分

      1、技術科是礦井防治水工作的主管業務科室,負責防治水監督、管理方面的全面工作,生技科設專職水文地質人員,負責防治水的日常工作,定期分析研究、預測預報,解決防治水工作中出現的問題。防治水辦公室負責編制防治水計劃及工程設計,組織落實各項工作內容,并負責監督、檢查工程施工和驗收工程質量工作;觀測井上下各地點和工作面水量、水壓、水位變化情況,搜集整理各種資料,防治水管理人員要經常分析、研究防治水工作中出現的新情況、新問題,有針對性的采取防治水措施。每月月末對當月防治水工作進行總結,并形成文字報告匯報礦有關領導。

      2、機電科負責礦井各排水點、水平排水系統排水設備的選型、安裝、維護及主要排水系統的排水能力測試等工作。負責對各水平變配電、泵房的監督管理工作,保證水泵正常運轉。

      3、生產科負責防治水工程如水倉、水溝及泄水通道的設計。在進行工程設計時必須根據煤礦設計規程要求綜合考慮防治水工程及各采掘工作面的涌水量對水溝的斷面積及流水坡度進行優化設計,并根據涌水量大小在采掘巷道設計一定數量的沉淀池,工作面回采前必須預留防治水工程施工時間及有突水危險采面防突水預案的制定。

      4、調度室負責協調井下生產運輸,保證防治水設備、材料運輸暢通,負責全礦公共區域內的水溝、沉淀池責任區的劃分,制定清倉計劃,并按時安排清倉隊伍,保證水倉的空倉容量經常保持在有效容量的50%以上,督促水溝的清理工作。

      5、采購人員負責防治水排水設備的購置,并配合機電科做好購置排水設備的選型工作。

      防治水辦公室要定期召開防治水工作專題會議,及時向領導小組匯報防治水工作進展,研究解決工作中存在的問題,安排和落實各項工作任務,領導小組成員要按照各自業務分工,認真做好協調和處理防治水工作中遇到的各類問題。

      四、計劃指標

      杜絕開拓、掘進工作面發生大于 60m3/h、采煤工作面發生大于100 m3/h的突水事故,確保各工作面安全回采,為完成全年原煤生產任務提供安全可靠保障。

      五、防治水方針及基本原則

      礦井防治水工作要堅持“預防為主,防治結合”的基本方針。

      堅持“預測預報,有疑必探,先探后掘,先治后采”的基本原則。

      六、重點工程

      1、排水系統

      2、生產水平防治水工程:

      對1003采面回采前進行頂板電法勘探,并鉆探驗證,預計工程量300米。

      3、西翼采區防治水工程

      探查西翼地質及水文地質條件,驗證三維地震資料。

      七、計劃保證措施

      1、全面貫徹落實公司防治水管理規定和礦防治水計劃,防治水工程未做出之前,相關的任何采掘工程不得施工。

      2、嚴格工程質量驗收。為保證防治水工程質量,防治水辦公室負責組織人員對工程進行檢查驗收。

      3、提高采掘工作面的防排水能力。在排水系統滿足礦井安全生產需要的同時,各個掘進、回采工作面內的防排水設施、排水工程也要按照《煤礦安全規程》及礦上制定的有關防治水專項措施中的要求配備、施工,以提高井下各工作地點的防災、抗災能力,真正做到防患于未然。

      4、各單位要高度重視防治水工作,要集中人力、物力、財力嚴格按方案及要求的工期施工,確保各項防治水工程按期完成。

      5、加強對防治水工作的監督與考核,礦防治水領導組要組織人員深入現場掌握工程進展情況,及時協調解決防治水工作中出現的問題,對防治水工程及時進行驗收、結算。每月要對防治水工作的進展情況進行檢查總結,并將檢查結果及整改意見上網下達。

      6、要建立健全防治水隊伍,指定專門人員進行防治水技術管理,配置必要的儀器、設備,滿足水文條件探查及水害治理的要求。防治水管理人員要經常分析、研究防治水工作中出現的問題、新情況,采取針對性防治措施。

      7、單項防治水工程開工前要有專門設計及安全技術措施,并按規定程序逐級審批;工程結束后要形成采掘工作面水文地質條件分析報告,并提出防范措施,經礦總工程師組織生產、安檢、地測等有關部門審批實施。

      8、采掘工作面必須堅持“預測預報,有疑必探,先探后掘,先治后采”的防治水原則,重點做好巖巷超前探測工作,確保不發生誤揭斷層和誤揭煤事故。

      9、工作面電法探測結果及其它治理工作到公司進行集中匯報,根據會議形成的最終意見貫徹執行。

      10、強化各類防水煤(巖)柱管理,嚴格按有關規程規定留設防水煤柱并報公司審批,未經允許,嚴禁在防水煤(巖)柱區進行采掘作業。

      11、探放老空積水、斷層水、鉆孔水及富水含水層水嚴格按《礦井防治水工作條例》相關要求作業,不得出現人為導通水源造成突水事故。

      12、已施工完成的長觀孔每月應觀測兩次水位,并建立專門臺帳進行動態分析,匯總后連同礦井涌水量觀測結果于每月5號前上報生產部(或上網公布)。

      13、根據現有水文觀測系統,建立和完善礦井充水性圖及突水等值線圖,分月對所有采掘工作面進行水害預測評價,月度水害預測評價表于當月月底前報生產部。

      14、加強職工教育,使廣大職工掌握突水預兆及特性,當采掘工作面發生突水征兆時,應立即停止作業,并報告調度室,采取有效的措施及時進行處理;如果情況危急,必須發出警報,撤出所有受水威脅地點的人員。

      15、按《煤礦安全規程》、《煤礦防治水規定》、及公司有關文件的要求,做好水文地質的基礎工作,完善礦井水文地質工作的6種圖紙及6種臺帳。

      四、興旺煤礦水害隱患排查治理制度

      為加強礦井的防治水工作,防止和減少水害事故,加強水害監控,徹底治理水害隱患,特編制本制度

      一、 成立水害隱患排查治理小組

      組長:礦長

      副組長:總工程師及生產、安全、機電副礦長

      組員:各專業副總、各科科長

      領導小組辦公室設在技術科,由地測副總任辦公室主任,地測技術員 任辦公室副主任,負責日常工作安排及資料收集。

      二、 工作要求

      1、 每月下旬必須完成對全礦井的水害隱患排查。

      排查地點:全礦井地面、井下所有出水地點及排水設備、排水管路、水倉、水溝及雨季防洪設施等。

      排查內容:影響生產的水害,探放水方案及措施制定、實施過程、探放水結果、排水設備及排水管路完好情況、出水地點注漿效果、涌水情況、水平運輸大巷水溝暢通狀況等。

      2、 防治水隱患排查可以與每月下旬質量標準化驗收工作同時進行,由治理小組組長根據礦井當期防治水重點工作進行分工安排排查項目和重點環節,每個地點安排一名專業負責人,針對重點問題進行排查。

      3、 防治水隱患排查時,需要按照上級制定的檢查內容和標準去逐項檢查,檢查完后及時將現場檢查原始表報領導小組辦公室,由辦公室主任負責進行歸類匯總,并提出處理意見,經礦長批復后,以書面形式下發有關科室進行限期整改,領導小組安排專人對落實情況進行監督檢查。

      4、 防治水隱患排查執行“誰檢查、誰簽字、誰負責”制,由于檢查不認真出現影響防治水安全工作,將追究相關人員的責任。

      5、 領導小組辦公室要做好每月防治水隱患排查的工作安排和資料管理,對整個過程要建立完整的記錄,要求內容齊全、規范(包括檢查人員簽字、人員分工情況、存在問題、整改情況、復查情況等做詳細記錄)。

      6、 各隊必須高度重視防治水工作,要嚴格按照專項防治水方案要求做好日常隱患排查工作,確保排水系統暢通,排水設施完好。

      7、 技術部要超前做好水患的預測預報工作,對井下各出水點要定期進行水量觀測,及時分析水患危害程度,對影響生產的區域要制定可靠方案,及時處理,確保防治水工作安全。

      8、 各施工班組必須認真貫徹執行重點防治水區域防治水安全技術措施及礦井年度防治水計劃。對查出的隱患要嚴格按照防治水隱患排查要求,限期進行整改,在規定期限內未進行落實的,給予相關負責人“三違”處罰。

      9、 小組成員要認真對防治水隱患排查工作,確保礦井防治水工作安全、有效,無水害事故發生。

      五、興旺煤礦水害防治技術管理制度

      1、為了加強水害防治技術管理,給防治水工作提供有力的技術指導,根據《煤礦防治水規定》及有關規定,結合煤礦施工工程的特點制定本制度。

      2、防治水工作應當堅持預測預報、有疑必探、先探后掘、先治后掘的原則,采取相“探、防、堵、截、排”等綜合防治措施。

      3、在礦井施工期間應收集齊全有關本礦井水文地質資料,根據礦井水文地質資料進行編制年度防治水計劃及水文地質預測預報。

      4、在施工期間進行注漿及探放水時必須編制切實可行的專項安全技術措施。

      5、對井下涌水觀測應每月不少于一次,并將觀測資料收集、整理、存檔作為防治水工作基礎資料。

      6、每次降大到暴雨后應及時觀測井下水文情況,并做好觀測記錄。

      7、對職工進行防治水知識的教育和培訓,保證職工具備必要的防治水知識,提高防治水工作的技能和抵御水災的能力。

      8、推廣使用防治水的新技術、新裝備和新工藝的實施,提高防治水工作的科技水平。

      六、興旺煤礦水害預測預報制度

      1、水害預報的年預報、月預報,由地測技術員編制,地測副總審核,礦總工程師審查后報礦長。

      2、水害預測預報必須既有文字,又有圖紙的正規水文地質預報。

      3、預報的內容應包括預報的地點、范圍、預測災害情況、對生產的影響,及應采取的措施等。

      4、預報結果應保證礦井正常安全生產,無因誤報,錯報造成水害事故。

      5、必要時,應做出臨時性預報,并且必須有文字和圖紙

      6、 水害預測預報月報表,每月5日以前由礦地測科作出,礦技術負責人審查后,由礦地測科報送礦長、付礦長、礦技術負責人,各科科長,收到人簽收。

      重要水害預報,由礦總工程師審查后,上報礦主管領導,收到人簽收。

      七、興旺煤礦探放水設計

      一、煤(巖)層賦存特征

      1、煤(巖)層產狀、厚度、結構、堅固性系數、層間距

      C10為黑、灰黑色線理至細條帶狀暗淡-半亮型中灰中高硫無煙煤,上距C5煤層97.4—112.47m,下距C12煤層11-15米。煤厚1.20-1.95m,大部見炭質粘土巖夾矸,厚0.20—0.05m,剔除夾矸煤層可采平均厚1.57m。該煤層 其頂板為深灰色泥質粉砂巖,含較完整的植物化石。

      2、煤層瓦斯涌出量、瓦斯等級、發火期、煤塵爆炸指數

      本礦開采煤層為C10煤,2008年經礦井瓦斯等級鑒定為:二氧化碳相對涌出量為2.73m3/t,沼氣相對涌出量為6.21m3/t,礦井瓦斯絕對涌出量0.50 m3/min,二氧化碳絕對涌出量為0.81 m3/min;

      興旺煤礦C10、C12煤層經鑒定為:“興旺煤礦C10、C12煤層煤與瓦斯突出危險性,C10煤層在+1390.6m標高以上不突出,C12煤層在+1350.2m標高以上不突出,即不具有突出危險性”;

      C10、C12煤層自燃傾向等級為三類,即為不易自燃煤層。

      3、C10煤頂、底 板 巖 性 特 征

      C10煤層的頂板主要為泥質粉砂巖、粉砂巖,一般較穩固,底板則多為粘土巖,遇水后常易產生膨脹、底鼓現象。

      二、地質構造

      興旺煤礦礦區主體位于下山向斜南西段北西翼,地層傾向南東,傾角5—8°,礦區總體呈單斜構造。

      ②斷裂構造

      區內斷裂構造主要有F1、F2、F3斷層:

      a、F1斷層:發育于礦區西部貫穿礦區,近南北向展布,區內延伸2.5km,兩端延伸至區外,斷層走向近南北,傾向東,傾角約75°。斷層切錯礦區龍潭組第一段及第二段地層,斷層上盤地層為龍潭組第一、二段(P3l1 、P3l2),斷層下盤為龍潭組第一段(P3l1)地層,斷層破碎帶寬5~10m,破碎帶中發生嚴重繞曲,局部直立。上盤層地較下盤地層新,垂直斷距50m以上,為正斷層,對礦區西部煤層有一定影響。

      b、F2斷層:發育于礦區西部貫穿礦區,近北東向展布,區內延伸約1.5km,北東端交于F1斷層,南東端延伸出區外,斷層走向北東,斷層切錯礦區茅口組、大廠層、龍潭組第一段地層。該斷層對礦區主要可采煤層無影響。

      c、F3斷層:發育于礦區中部貫穿礦區,北北東向展布,區內延伸約2km,兩端尖滅,斷層走向北北東,傾向南東,傾角70°,正斷層。斷層切錯礦區主要含煤地層龍潭組第二段,斷層兩盤地層為龍潭組第二段,興旺煤礦、自富煤礦、天祥煤礦井下均揭露該斷層,斷層破碎帶寬2~5m,破碎帶煤層中發生嚴重繞曲,地層局部變陡,煤層厚度有一定變化。根據地表及井下揭露,垂直斷距10-25m,該斷層對礦區主要可采煤層有一定影響,但影響范圍不大。

      另外在F3斷層旁側發育有張性裂隙,層間滑脫,由于延伸短,規模小,在地表不明顯,僅在開采老窯及鉆孔中(ZK401)局部可見。

      綜上所述,礦區主體位于下山向斜南西段北西翼,總體呈單斜構造,含煤地層沿傾向及走向變化不大,主要波及區內主要可采煤層F3斷層影響范圍不大,其構造復雜程度屬“簡單—中等類型”。

      三、水文地質

      (1)地下水賦存條件

      ①礦山含、隔水層描述

      a、碳酸鹽巖類巖溶水

      中二疊統茅口組(P2m)含水巖組:只出露其頂部,巖性為灰色中厚層灰巖、生物碎屑灰巖、白云質條帶灰巖。含溶洞水,含水不均勻,出露面積小,富水性中等。

      b、碳酸鹽巖夾碎屑巖類巖溶水:

      上二疊統長興—大隆組(P3c+d)含水巖組:巖性主要為深灰色薄至中厚層粘土巖和泥晶灰巖、泥質灰巖。含水性及導水性差,富水性弱。

      上二疊統龍潭組第一段第二亞段(P3l1b)含水巖組:巖性主要灰色、深灰色中厚層硅化灰巖夾鈣質砂巖。本次工作中該層位未見泉點出露。富水性弱,含巖溶裂隙水。

      c、基巖裂隙水

      三疊統飛仙關組(T1f)含水巖組:巖性主要為灰、灰綠、紫紅色薄層至中厚層層紋狀砂巖、粉砂巖夾粘土巖。含裂隙水,富水性弱。

      上二疊統龍潭組第二段(P3l2)含水巖組:巖性主要為深灰色薄至中厚層砂巖、粉砂巖夾粘土巖、灰巖,為含煤層位。含水性及導水性均差,富水性弱。

      上二疊統龍潭組第一段第一亞段(P3l1a)含水巖組:巖性主要為灰、灰黑色、深灰色薄至中層砂巖、粉砂巖、粘土巖,為含煤層位。含裂隙水,無泉點出露,富水性極弱,為相對隔水層。

      上二疊統大廠組(P3d)含水巖組:巖性主要為灰、灰黃色薄層粘土巖。含裂隙水,富水性極弱,為相對隔水層。

      ②地下水埋藏特征

      礦區地處分水嶺地帶,地勢相對較高,根據對大尖山周圍泉點的調查了解,其未形成規模開采和采空區前其靜水位高程大致為+1740m—+1724m,埋藏形式以潛水為主。

      (2)斷裂構造對礦床充水影響

      礦區發育有F1、F2、F3斷層,分述如下:

      F1斷層發育于礦區西部貫穿礦區,近南北向展布,區內延伸2.5km,兩端延伸至區外,斷層走向近南北,傾向東,傾角約75°,斷層破碎帶寬5~10m,該斷層對礦區西部煤層有一定影響。

      F2斷層受F1斷層限制,其發育于礦區西部而貫穿礦區,近北東向展布,區內延伸約1.5km,北東端交于F1斷層,南東端延伸出區外,斷層走向北東, 該斷層對礦區煤層無影響。

      F1、F2斷層均發育于礦區西部,現階段未對礦床造成影響。但是將來開采深部煤層時,由于其破壞了煤層隔水底板的完整性且局部地段使煤系地層與強含水層茅口組直接接觸,有可能引發礦坑突涌對煤層的開采造成影響。

      F3斷層發育于礦區中部貫穿礦區,近北東向展布,區內延伸約2km,兩端尖滅,斷層走向北東,傾向南西,傾角70°,正斷層。興旺煤礦、自富煤礦、天祥煤礦井下均揭露該斷層,斷層破碎帶寬2~5m,垂直斷距10~25m。根據興旺煤礦、自富煤礦、天祥煤礦井下調查發現坑道揭露斷層地段涌水無異常現象,說明該斷層導水性與富水性均很弱,今后對礦床充水產生影響的可能性小。

      (3)地下水補徑排水條件

      礦區內地下水補給源為大氣降水,由于礦區地處新寨河與大橋河分水嶺地帶,大氣降水大部分沿地表向下徑流直接匯入山谷溪溝迅速流出礦區外,對地下水主要呈線狀補給。一小部分通過孔隙、裂隙及溶隙下滲補給地下水,并在礦坑和采空區排泄形成涌水。且各含水層之間連通性差,故其地下水以順層徑流為主,至低洼處以泉的形式集中排泄補給地表河水,礦區地下水流向基本上以大尖山地表分水嶺為界,南面地下水總體向南徑流,北面地下水向北東徑流并在有利地段排泄。

      (4)礦床充水因素分析

      ①充水水源

      a、地下水

      礦區內含礦層位為上二疊統龍潭組第一段第一亞段(P3l1a)、上二疊統龍潭組第二段(P3l2);其主要含裂隙水,間接頂層為上二疊統長興—大隆組(P3c+d),含溶隙、裂隙水,由于其間各層地下水導水性、連通性能差,以裂隙含水層充水為主,即屬裂隙充水礦床。

      b、老窯積水

      礦區范圍內原生產的煤礦以平硐和斜井開拓為主,其礦坑水現采現排,積水量較少,對礦山的開發影響較小。但據調查,礦區內分布有較多的老窯并且開采歷史久遠,為當地居民開采自用煤形成,采坑長幾十米至400m不等,多為斜井,由于時間較長,現又進行了封閉,采空區分布不詳。可能匯聚了一定的積水,是礦床充水水源之一,對礦井的安全構成威脅。

      c、地表水

      由于地形地貌因素,降水形成后坡面迅速匯流形成山谷溪溝,礦區內地表水主要為其南側徑流至豬場壩而流入落水洞的一條小溪流,其流量約為100L/s,在落水洞流入標高為+1317m,為礦區最低侵蝕基準面。同時礦區北面也分布一常年性小溪流,其雨季流量約為20—40L/s,自南西向北東徑流,匯入北盤江,在自然狀態下對礦床充水影響極小,但在采動影響下可通過塌陷裂隙滲入井下而成為充水水源,對深部煤層的開采構成威脅。

      d、大氣降水

      大氣降水是各含水巖組地下水的主要補給源,礦井涌水量將隨大氣降水強度變化,一般情況下,雨季時涌水量增大,枯季時涌水量變小;采空塌陷影響至地表后,大氣降雨會通過地面塌陷、地裂縫間接進入礦井,使礦井的涌水量增大。

      ②充水途徑

      礦區下部存在較厚的二疊統龍潭組第一段第一亞段(P3l1a)隔水層,基本不會產生底板透水事故。礦床主要充水水源(地下水、老窯積水)與礦體直接接觸,地下水通過頂板的裂隙、溶隙直接進入礦坑,故礦床為頂板直接充水礦床。

      (5)礦井涌水量預測

      根據《貴州省興仁縣下山鎮興旺煤礦資源儲量/核實報告》中礦井涌水量的計算結果,礦井正常涌水Q正=480m3/日=20m3/h,礦井最大涌水量Q大1560m3/日=65m3/h。

      (6)水文地質條件類型

      礦床大部分礦體位于當地侵蝕基準面以上,而且位于分水嶺兩側的斜坡地段。地形有利于自然排水,礦床主要充水含水層富水性弱,而在主采區域內無大的導水構造。故該礦床為水文地質條件可以劃分為基巖裂隙充水,以直接頂板與間接頂板進水為主的水文地質條件“簡單”的礦床。

      探放水安全技術措施

      一、 概況:根據“預報預測,有掘必探,先探后掘,先治后采”的原則,結合我礦的實際情況采取探、防、堵、疏、截、排的措施。為了施工的安全開展,制定本安全技術措施

      施工地點:C1003上下巷掘進工作面、C10西翼各掘進頭

      水源性質:預計水源主要為裂隙水、煤層頂、底板水、老空水和斷層導水等。

      鉆機型號:ZLJ-150型煤礦用坑道鉆機

      鉆具配備:Ф75mm鉆桿80m,泥漿泵1臺,合金鉆頭3個及鉆具1套。

      二、探放水前的準備工作

      1、在組織施工前,要求施工隊組將打鉆所需的材料及工具,設備準備到位,不能因為準備工作的原因而影響施工。

      2、在運輸ZLJ-150型煤礦用坑道鉆機等大件設備的過程中,運輸人員應輕拿輕放,避免設備因受力碰撞而受損。

      3、鉆機及其附屬設施及各部件間連接要牢固可靠,并在每次使用前檢查,確保施工的安全。

      4、每次開鉆前,檢查鉆桿接頭的牢固情況,嚴防脫鉆事故的發生;鉆桿要達到不堵塞、不彎曲、絲口不磨損。

      5、在組織施工前,要求施工人員對鉆機附近10米范圍內的巷道支護進行檢查,發現巷道支護受損的及時處理并加強支護,并打好立柱和擋板。

      6、保持鉆場有足夠的安全空間,便于施工。

      7、在巷道低洼處非人行側及時挖好水倉,清理好臨時水溝,確保排水暢通無阻。

      8、平巷時,將3寸的排水管隨掘進向前延接,迎頭20米范圍使用軟管。

      9、在打鉆地點附近安設專用電話及報警裝置,并保證隨時與調度室聯系。

      10、技術人員和防探放水人員必須親臨現場,依據設計,確定主要探水鉆孔位置、方位,深度以及鉆孔數目。

      11、帶班礦領導和當班安全員、瓦斯員必須在探放水地點監督安全和隨時檢查空氣成分。如果瓦斯濃度超過0.8%或其他有害氣體濃度超過《煤礦安全規程》第一百條規定時,必須立即停止鉆進,切斷電源,撤出人員,并報告礦調度室,及時處理。

      三、探放水設計

      1、探水起點的確定:

      C1003上下巷因其邊界準確,水壓不超過2kPa,所以,設計探水線至積水區的最小距離:煤層中不得小于30米;

      2、警戒線的確定:沿探水線終孔位置外推30米。

      3、超前距離:探水鉆孔終孔位置始終超前掘進工作面的距離采用30米。

      4、允許掘進距離:經探水證實無水害威脅,可安全掘進的距離:探水中心鉆孔深度(或5個鉆孔的最小平距)減去30米。

      5、幫距:為使巷道兩幫與可能存在的水體之間保持一定的安全距離,布置的最外側探水鉆孔所控制的范圍與巷道幫的距離取30米。

      6、超前距離的計算:

      a=0.5A L ×(3p/kp)1/2

      式中:a ------超前距離(m)

      L-----巷道的跨度(寬或高,取其最大者)m

      Kp-----煤的抗張強度(Mpa)

      P------水頭壓力(Mpa)

      A-----安全系數,一般取2~5;本設計取5。

      a=0.5×5×3.3×√3×20/10=0.5×5×3.3×3.46≈29(m),

      a(實)>29m

      據此,超前距取30米,幫距取30米。

      8、鉆孔參數的確定

      掘進過程中由于施工工程量大、結合本礦C10煤層積水情況,鉆孔參數及探放水距離規定如下:

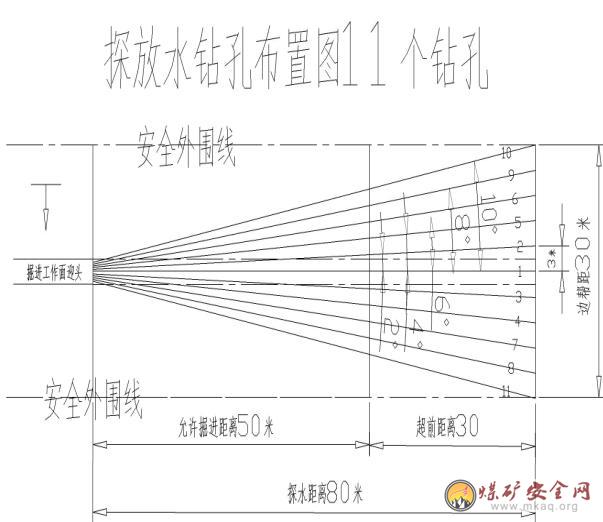

      (1)、每鉆孔11個(1#、2#、3#、4#、5#、6#、6#、8#、9#、10#、11#),1#孔為中心孔。

      (2)、鉆孔直徑: 75mm。

      (3)、探放水距離80米,相鄰兩鉆孔終孔平距3米;

      (4)、鉆孔沿煤層傾向呈扇形布置,超前距30米,準掘50米。

      (5)、在每個鉆場地點做好標記,并掛牌管理。 (鉆孔布置圖附后).

      9、老空的探水線:沿老空積水線或老空邊界平行外推60米,其探水設計同上。

      10、井巷通過導水或可能導水斷層前的探水設計:

      (1)、超前探水:探水線(探水起點)至斷層交面線的最小距離為30米,當水壓大于2Mpa時按每增加0.1Mpa增加1m。

      (2)、其他技術參數同上(探水設計)。

      四、安鉆探水前的技術要求:

      1 安鉆地點與積水區間距小于探水規定的超前距,或有突水征兆時,應在采取加固措施或用水閘墻封閉后,另找安全地點探放水。

      2 鉆窩應避免做在斷層帶或松軟巖層內。

      3 鉆機安裝必須平穩牢固。安好鉆機接電時,要嚴格執行停送電制度。

      4 按預計流量修建排水溝,清理巷道并掛好風筒、電纜、管道等。

      五、 探水施工中的技術要求:

      1 鉆進時應準確判別煤、巖層厚度并記錄換層深度。一般每鉆進10m或更換鉆具時,測量一次鉆桿并核實孔深。終孔前再復核一次,如有可能應進行孔斜測量。

      2 鉆進時,發現煤巖松軟、片幫、來壓或孔中的水壓、水量突然增大,以及有頂鉆等現象時,必須立即停鉆,記錄其孔深并同時將鉆桿固定,但不得取出鉆桿。要立即向礦調度室匯報,及時采取措施,進行處理。

      3 鉆進中發現有害氣體噴出時,應立即停止鉆進、切斷電源,將人員撤到有新鮮風流的地點。立即報告礦調度室,采取措施。

      4 鉆孔內水壓過大或噴高壓水時,應采用反壓和防噴裝置的方法鉆進,應有防止孔口管和煤(巖)壁突然鼓出的措施:

      (1)背緊工作面,在攔板外面加設頂柱或木垛,必要時還應在頂、底板堅固地點砌筑防水墻,之后方可放水。

      (2) 對于水壓大于2MPa,中間要穿過煤層的探斷層水鉆孔,在打穿斷層或含水層前,還應下第二層孔口管并超過煤層1 m以上。

      5 在探水孔施工中,見到含水層、斷層、陷落柱和積水區之前,應停止鉆進,安好水門后再繼續鉆進。

      6 遇高壓水頂鉆桿時,可用立軸卡瓦和逆止閥交替控制鉆桿,使其慢慢地頂出孔口,操作時禁止人員正對鉆桿站立。

      7 必須做到交接班時不停鉆。

      8 探放斷層水的探水孔終孔后,孔內有水應進行放水試驗。孔內無水時應選擇一個孔進行壓水試驗,檢驗斷層隔水性能;壓力一般應略大于斷層所承受的靜水壓力。

      9 探放水鉆孔,完成探測任務后必須全孔注漿封閉,并做好封孔記錄。

      六、放水的技術要求:

      1 鉆孔探到水后,要觀測水壓、水質、水量和估計積水量或補給量。根據礦井排水能力及水倉容量,控制放水孔的流量或調整排水能力,并清理水倉、水溝等。

      2 加強放水地點的通風,增加有害氣體的觀測次數。

      3 必須監視放水全過程,放水結束后,立即核算放水量與預計積水量的誤差,查明原因。

      七、探放水的安全措施

      1 探水巷道中間不得有低洼積水段。

      2 探水巷必須在探水鉆孔有效控制范圍內掘進,探水孔的超前距、幫距及孔間距應符合設計要求。每次探水后、掘進前,應在起點處設置標志,并建立掛牌制度。

      3 巷道支護應牢固,頂、幫背實,無高吊棚腳,傾斜巷有撐桿,使巷道有較強的抗水流沖擊能力。

      4受水威脅地區的施工人員必須學習掌握報警信號及避災路線。

      5 探水巷道應加強出水征兆的觀察,發現有掛紅、掛汗、空氣變冷、出現霧氣、水叫、頂板淋水加大、頂板來壓、底板鼓起或產生裂隙出現摻水、水色發揮、有臭味等突水預兆時,一旦發現立即停止施工,采取措施,立即報告調度室,情況緊急時必須立即發出警報,撤出所有受水威脅地區的人員。

      6 “鉆孔接近老空,預計可能有瓦斯或其他有害氣體涌出時,必須有瓦斯檢查員或礦山救護隊員在現場值班,檢查空氣成分。如果瓦斯或其他有害氣體超過本規程有關條文規定時,必須立即停止打鉆,切斷電源,撤出人員,并報告礦調度室,采取措施,進行處理。

      7 探放水人員必須按照批準的設計施工,未經審批單位允許,不得擅自改變設計。

      8其他未盡事宜的按《煤礦安全規程》執行。

      八、興旺煤礦中長期防治水規劃

      煤礦開采過程中,不可避免地要接近、揭露或波及破壞某些含水層,同時可能受雨季大氣降水影響,給礦區及礦井生產安全造成威脅。水害是煤礦五大自然災害之一,為此,特制定防治水管理規定:中長期防治水規劃

      一、防治水領導組

      組 長:礦 長(負責全面工作)

      副組長:礦總工程師(負責措施的審批、貫徹、落實)

      安全副礦長(負責防治水期間的安全工作)

      成 員:各專業副總

      機電科科長 技術科科長

      通風科科長 安全科長

      采供負責人 生產科長

      辦公室主任 調度室主任

      采掘技術員 測量技術員

      機電技術員 通風技術員

      探水技術員 地質技術員

      掘進隊長 采隊隊長

      運輸隊隊長 機電隊長

      保運隊隊長 維修隊隊長

      防探隊隊長

      二、職責分工

      1、領導組負責中長期防治水的全面工作,領導組辦公室設在礦調度室。

      2、調度室主任負責統一指揮安排,任何單位及個人不得擅自行動。

      3、技術科地測技術員負責編制防治水措施及水文地質資料的收集工作。

      4、機電科負責排水設備、設施的正常運行。

      5、生產各隊組隊長負責防治水工作的具體操作和落實。

      6、相關隊組要協助好生產隊組的工作。

      7、安全科科長負責監督各單位防水工作的執行情況。

      三、具體規劃

      (一)、礦區水文地質概況

      本礦由四家合法小煤礦資源整合而成。外圍還分別與前進、四海、榮陽、七里灣及茅箐小立井(非法已經關閉)等五家小煤礦直接相鄰。除本煤礦外,其他各家煤礦的開采情況(開采范圍,煤層層位)不詳。

      (二)防治水規劃

      由上所示,本礦井開采煤層的水害為裂隙水和大氣降水,因此,本礦井的防治水規劃主要從這兩主面著手。

      1、地表水防治

      1)進一步查清新增井田的水文地質條件。

      2)對井田范圍內及相鄰礦區回采塌陷所造成的地面裂隙檢查、充填、疏通。

      3)具體措施:在近山區,以蓄為主,蓄防結合,在礦區外圍,以防為主,排放結合;在礦區內部,以導流為主,導排結合。

      2、井下裂隙防治

      本礦區的裂隙水防治以疏放為主,根據各期的開采情況及時建立排水系統,設立水倉、排水管路。

      3、其它防治水措施

      1)嚴格執行“預測預報、有掘必探、先探后掘、先治后采”的原則。

      2)根據礦井地質地形條件,必須掌握礦井開采的詳細資料,并標記在礦井采掘平面圖上,確定礦井涌水的位置及水量、波及范圍。

      3)相鄰礦井的分界處,必須留設60m的防水煤柱;相鄰采區必須留設50m的防水煤柱;相鄰工作面必須留設20m的隔水煤柱;為防止斷層破碎帶突水,斷層兩端留設煤柱(根據實際情況而定),由采掘技術員負責設計,確保安全。

      4)嚴禁在留設的各種防隔水煤柱中采掘,破壞煤柱。

      5)在有突水危險的區域,要設置防水閘門或防水閘墻,進行封閉隔離,以減少危險和涌水量。

      6)遇地質變化時,及時觀察頂、底板及煤壁變化情況,發現有透水預兆(工作面有掛紅、掛汗、空氣變冷,出現霧氣、水叫、頂板淋水加大,頂板來壓,底板鼓起或產生裂隙出現滲水、水色發渾,有臭味等),必須停止作業,匯報調度室采取措施進行處理。

      7)井下的頂板水、底板水、老空水造成影響時,必須進行排水,排水應符合下列要求及規定:

      ⑴水泵:必須有同能力的備用水泵、檢修水泵,水泵工作能力應在20小時內排出礦井24小時的正常涌水量,機電科負責水泵的安裝調試及正常運轉。

      ⑵管路:必須管徑相同的備用管路且暢通無阻,能配合水泵在20小時內排出礦井24小時的正常涌水量,專用排水管路由機電科負責,無專用排水管路時由通風科負責;

      ⑶配電設備:應同工作、備用水泵及檢修水泵相適應,能夠同時開動工作、備用水泵,由機電科負責;

      ⑷礦井主排水系統必須由雙電源雙回路由機電科負責;

      ⑸主要泵房至少有2個出口,主水倉的有效容納8小時的正常涌水量,采區水倉的有效容量應能容納4小時的采區正常涌水量,由礦總工程師與技術科采掘技術員負責設計;

      ⑹排水設施(水泵、水管、閘閥、排水用的配電設備和輸電線路)必須經常檢查和維護,由通風科負責,機電科配合。

      8)井下各個水倉、水溝必須定期由維修防塵隊負責清理沉淀池內煤泥,保證不影響排水。

      9)井下各個水倉的排水由機電隊負責,各順槽內積水及工作面老空水由所轄隊組負責排至采區水倉再至主水倉,運輸大巷、無極繩尾輪坑及配重硐室內積水由運輸隊負責排至采區水倉或主水倉。(各隊的排水工作必須由專人負責)

      10)根據礦井水害的危害程度,必須制定相應的防治水管理措施。

      探放水安全技術措施

      Ⅰ、成立探放水組織機構

      Ⅱ、探放水時的工作職責

      ⑴只要有探水時技術科科長每班安排技術員負責確定探水地點范圍,探水方位、角度,探水范圍內地質的構造情況,并有專人現場跟班指導。

      ⑵調度室主任負責探水期間的全面具體指揮工作,安排各級管理人員跟班監督作業。

      ⑶機電科科長負責安排機電一隊把探水、排水設備安裝好,并調試正常運轉。

      ⑷相關隊組隊長具體負責探水的實際操作,并安排好每班負責此項工作的責任人。

      ⑸安全科科長負責監督探放水措施的執行情況,并對涉及安全設施進行檢查,無異常時方可操作探水。

      Ⅲ、探水時的技術措施

      ⑴慎重確定探水地點,避免在危險區內安設鉆機,更不可“有疑”不探,盲目前進。

      ⑵安設前先將探機附近的支護進行加固,防止冒頂和片幫傷人。

      ⑶技術科合理布置鉆孔密度,確定超前距、幫距。

      ⑷安全科負責檢查排水系統中的水倉、水溝及管路、排水水泵及電動機,使之正常運轉,達到設計的最大排水能力。

      ⑸排水設備安裝必須采用供電線路,專用排水管路,確保排水時,排水設備的正常運轉。

      ⑹安全科負責檢查通風系統、通訊聯絡系統是否正常,在探水地點附近15m內安設專用電話,以便情況緊急時,及時報告調度室。

      ⑺瓦檢員必須現場跟班隨時檢查作業地點的瓦斯濃度,以防止鉆孔內瓦斯突出,如有異常,及時匯報處理。

      ⑻探水時調度室必須及時掌握探水情況,確保探水各項工作的安全實施。

      ⑼當探透老空時,涌水量較小時,采取堵水,在距探水點10m的地點使用雙墻閉貫進行堵截。

      ⑽檢查流水路線和人員撤退、避災路線,避災路線內不許有煤、矸、物料、礦車等阻塞,時刻保證暢通無阻。

      ⑾加強探水地點頂幫支護管理,有松動或破損的支架及時修整或更換。

      ⑿建立健全探水時的各項記錄及各責任人簽字記錄。

      11)發生水害事故的事的應急措施

      ⑴發生水害事故后,隊長負責清點人數,告知工人們不要慌及撤離路線。

      ⑵發生水害事故后,現場及附近地點的工作人員應首先做好自身安全防護,躲避到硐室內、拐彎巷道或其他安全地點,情況緊急時,可抓牢棚梁、棚腿,防止被涌水沖倒。

      ⑶撤離前,應設法將撤退的行動路線和目的地告知礦值班領導。

      ⑷水害事故發生后,現場及附近地點工作的人員,在脫離危險后,應迅速觀察和判斷突水地點、涌水程度、現場被困人員情況等,利用電話或其它聯絡方式報告調度室,調度室向受威脅區域人員發生警報通知。

      ⑸如是老空水涌出,使所在地點有毒、有害氣體增加時,作

      業人員立即佩用好隔離式自救器,決不允許任何人以任何借口在不佩帶防護器具的情況下,進入災區。

      ⑹調集一切可以利用的排水設備,加快排水速度,降低礦井涌水量水位。

      ⑺如因突水破壞了巷道中的照明和指示牌,迷失了行進方向時,遇險人員應朝著有風流通過的上山巷道方向撤退。

      ⑻加強災區的通風,為避難人員創造生存條件。

      九、興旺煤礦雨季“三防”計劃

      一、總則

      雨季將到,根據國家安全監管總局 國家煤礦安監局《關于預防暴雨洪水引發煤礦事故災難的指導意見》(安監總煤調〔2008〕70號)要求,為了貫徹落實“安全第一,全力搶險,預防為主,常備不懈”的三防安全工作方針,確保各項目部雨季安全生產,編制雨季“三防”災害事故應急計劃,以便在發生災害時能及時采取切實有效的預防措施和應急處理方法,達到減少事故發生和控制事故擴大及惡化之目的。

      二、組織機構:

      1、成立雨季“三防”領導小組

      組 長:礦長

      副組長:總工程師及生產、安全、機電副礦長

      成 員:各副總、各科長區長、主任、隊長

      領導小組辦公室設在調度室,調度室主任兼辦公室主任

      2、各隊成立搶險突擊隊

      三、計劃

      (一)防洪

      (1)組織機構的職責

      l、組織領導、指揮、協調、調度全處雨季防洪和搶險救災的各項工作。

      2、密切關注雨季天氣動態,隨時做出防范措施,確保安全度雨季。

      3、與地方政府、兄弟單位保持密切聯系,群策群力,防患于未然。

      4、分管領導要經常檢查指導防洪措施、資金及物資儲備的落實情況。

      5、要隨時做好搶大險、搶難險險情的準備,搶險時要根據險情發展情況及時調整搶險方案,遇到大汛,各有關責任人必須親臨現場指揮。

      (2)防洪值班制度

      1、雨季實行24小時值班制,白天由單位主要領導負責,晚上由調度值班人員負責。防洪領導成員及基層單位防洪負責人的電話必須24小時保持待機狀態,保證隨叫隨到。

      2、防洪值班期定于5月1日一9月30日。

      3、雨季交通工具、搶險物資等由礦辦公室和調度室統一調度使用。

      (3)防洪物資儲備

      1、倉庫必須為各隊配備足夠的雨衣、雨靴、礦燈、鐵鍬等工具,并存放在指定地點保管,專人負責保管。

      2、礦在正常所需防汛物資儲備外,要不定期儲備一定數量的備用防洪物資,要求按指定地點存放整齊,由“三防”領導小組統一調撥使用。

      3、對存放防洪物資的倉庫要用醒目的大字標明“防洪物資”。

      4、防洪物資倉庫鑰匙由專人負責保管,24小時保持聯系。

      5、潛水泵排水管、電纜、操作開關必須連接完好齊全,隨時備用。

      6、礦具體防汛物資儲備明細:

      防洪沙袋:3000個(水泥袋) 雨 衣:50套

      膠 靴:50雙 礦燈(或手電筒):50盞

      鐵 鍬:50把 8平方電纜:2000米

      30A三相刀閘:10個 潛水泵:4臺

      四寸排水管:1000米 鐵絲:15公斤

      鎬頭:30把 救生衣:10件

      (4)雨季車輛管理

      在雨季期間,為了保證防洪物資和人員快速到位,車輛將由辦公室統一調撥使用,在接到險情通報后應將車輛統一停放,并將司機值班地點、聯系電話報調度室。駕駛員應隨時保持車況良好,備足油料,并配備必要的應急工具。

      (5)重點部位防洪工作

      對重點部位防洪工作實行分級負責制,主管領導親自抓,分管領導日常抓,要做到責任到人、任務到人,層層落實。針對重點工程、重點部位和薄弱環節做到全面布置,突出重點。防洪的重點部位有:

      防雷電設施。

      井口及各變電所的防洪準備工作。

      各排洪瀉水渠及橋涵的疏通準備工作。

      所有消防水道及消防水管的完好。

      以上沒有列入重點項目的部位,各單位再進行自查并做好防范措施。

      (6)防洪防汛重點預防措施

      5月份開始,防洪領導小組要組織一次全面大檢查,對檢查出的問題要落實責任人于5月底前全部整改完畢。

      具體如下:

      1、要對煤礦的給、排水系統、防洪溝等進行全面檢查,對堵塞或不暢通部位要及時處理。

      2、井口和絞車房、變電所、空壓機房附近配備足夠數量的沙袋。

      3、注意排查礦井周圍溝道疏通情況,防治附近溝水倒灌進入工業廣場及井下,及時協調清理溝道,保證暢通無阻。

      (7)雨季“三防”搶險組織

      1、當煤礦遇到一般性洪災時,首先要確保生產、生活正常運轉。如遇到特大洪災時,立即向處公司、分公司“三防”領導小組報告,由公司、或分公司統一指揮搶險。

      2、由雨季“三防”應急領導小組統一指揮,所有突擊隊員接到防汛命令后,20分鐘必須趕到現場集合,聽從領導的指揮調度。

      2、接到險情后,所有領導小組成員、搶險值班員、駕駛員都必須堅守崗位,隨時待命,聽到號令后迅速集合。

      (8)其他要求

      1、要積極與地方氣象局密切聯系雨季天氣情況,并及時向上級“三防”領導小組匯報。

      2、各部門負責人要切實履行雨季安全生產第一責任人的職責,要始終堅持“安全第一,全力搶險,預防為主,常備不懈”的工作方針,全面安排部署,精心組織落實,做到防洪防汛工作的萬無一失。

      3、在防汛期間,因玩忽職守、推倭、懈怠的干部職工要進行嚴肅處理;構成犯罪的要依法追究法律責任。

      (二)防雷電

      (1)重點部位及預防措施

      1、各項目部要安排專人定期對井架、變電所、絞車房、炸藥庫、庫房等避雷設施進行接地檢查。

      2、5月底前由機電科負責對避雷裝置進行一次全面打壓試驗,對不合格的裝置立即更換,對未設避雷裝置的建筑物等設施要重新裝設。

      3、通訊線路必須在入口處裝設熔斷器和避雷裝置,其接地極電阻不得大于1歐姆。

      4、雷雨時各項目部井口要禁止絞車正常走鉤。

      5、雷雨天巡視室外高壓設備時,應穿絕緣靴、并不得靠近避雷針和避雷器。

      (2)匯報程序:

      當發生事故后,由現場負責人向礦“三防”領導小組和調度室匯報事故發生的時間、地點、傷害的嚴重程度等。調度室值班人員接到事故匯報后立即向礦領導和調度主任進行匯報。

      (3)應采取的應急措施:

      1、發現有人雷擊后,立即轉移該地點。由現場人員對呼吸和心跳停止者立即進行口對口的人工呼吸和心臟胸外擠壓,直至呼吸和心跳恢復為止。如呼吸不恢復,人工呼吸至少應堅持 4 小時或出現尸僵和尸斑時方可放棄搶救。有條件時直接給予氧氣吸入更佳。

      2、現場負責人在指揮現場就地搶救的同時,盡快向有關醫療單位求援。根據具體情況,急送附近醫院救治。

      3、現場負責人待天氣正常時重新處理接地極直至正常。

      四、救災人員要求

      “三防”領導小組成員在接到通知后,必須在5分鐘內到達指定地點,并立即開展搶險工作。搶險突擊隊成員接到通知后5分鐘內到達辦公樓門前,進行搶險救災。

      五、培訓:

      1、分級負責,由領導小組統一組織培訓。

      2、培訓工作應做到規范課程、分類施教、保證質量。

      3、培訓工作應結合實際,采取多種組織形式,定期與不定期相結合。

      六、演練實施

      1、煤礦應定期舉行不同類型的應急演習,以檢驗、改善和強化應急準備和應急響應能力。

      2、搶險突擊隊員應小雨當大洪隨時進行抗洪搶險演習。

      七、雨季“三防”領導小組人員名單及通訊錄(附表)

      八、預案管理與更新

      本預案由總工程師制定,報礦長批準后發布,由安全科負責管理。預案應根據現場工程變化情況及防洪設施等變動予以適時的更新,并向各部門發布更新后的預案。

      九、獎勵與責任追究

      對雨季“三防”搶險救災工作中作出突出貢獻的先進集體和個人進行表彰。對玩忽職守造成損失的,嚴肅追究當事人的責任,并予以處罰。

      十、本計劃自下文之日起實施。
