機1502運輸順槽回風措施巷與二盤區回風下山貫通安全技術措施
機1502運輸順槽回風措施巷與二盤區回風下山
貫通安全技術措施
機1502運輸順槽回風措施巷掘進工程已經開始,該巷總長39米預計12月17日左右將與二盤區回風下山貫通,現為了確保巷道安全貫通,特制定如下安全技術措施,望有關單位認真遵照執行。

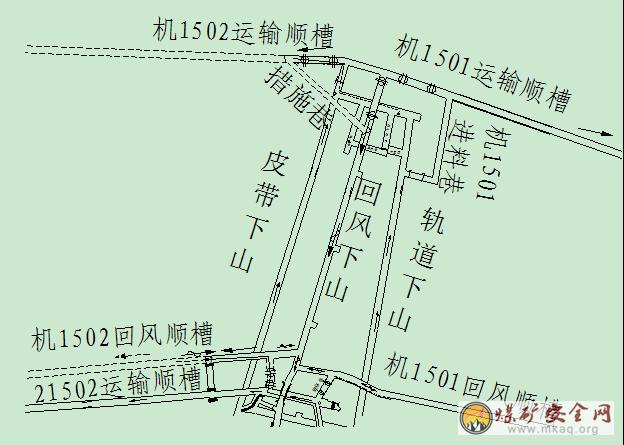

巷道貫通示意圖
二、安全技術措施
1、嚴格按測量人員給定的中線施工,嚴禁出現偏差;
2、作業前必須認真觀察頂板情況,及時清除浮矸險石;
3、為防止放炮崩倒二盤區回風下山的支護,距離貫通口處5米時,先用防突鉆機打1~2個眼探通貫通點,并用抬棚對探明的貫通點進行加固。然后再進行掘進爆破;
4、距貫通點2m時,采用風鎬或手鎬先挖貫通后,再進行擴修到設計斷面。
5、在施工過程中注意經常敲幫問頂。使用前探梁做臨時支護,嚴禁敞棚作業。
6、放炮前瓦斯檢查員必須認真檢查機1502運輸順槽回風措施巷作業迎頭及二盤區回風下山貫通點附近20m處的瓦斯濃度,只有當兩處瓦斯濃度都低于1%以下時,方可放炮;
7、放炮站設在機1501運輸順槽,距機1502防突風門不小于300米處,放炮時必須撤出二盤區三聯、軌道下山、回風下山、皮帶下山等巷道內所有作業人員,并在一聯與二盤區軌道下山交叉口處、二盤區皮帶下山與一聯交叉口處、二盤區回風下山與機1501回風順槽交叉口處派專人放好警戒,禁止任何人員進入放炮警戒區域。放炮警戒點必須設置壓風自救器。
8通風部應做好通風系統的調節準備工作,貫通前必須構筑好機1502運輸順槽溜煤眼與措施巷口之間的風門。
9、在貫通之前,機1502運輸順槽回風措施巷的局扇保持正常運轉,嚴禁任何人隨意停開局扇。
10、貫通后及時將機1501運輸順槽回風措施巷局扇的風筒改向機1502工作面送風。將機1502運輸順槽的正向風門和回風下山的正向風門關好,防止風流紊亂。
11、貫通后,施工單位應加固好貫通點并將機1502運輸順槽回風措施巷中的余煤清理干凈。
12、其余措施按《機1502運輸順槽掘進作業規程》執行。
