    做采煤機檢修機窩的安全技術措施

    作者:佚名 2011-09-27 22:42 來源:本站原創

    做采煤機檢修機窩的安全技術措施

    回采過程中,如果采煤機部件損壞,要在地面檢修,需施工缺口,編制措施如下:

    一)工前準備

    按正常回采方式將采煤機機窩做好后,將采煤機開到110#支架處停機,機尾支架從163#不移架。施工地點的頂板必須完好。

    二)缺口的規格及支護方式

    1、12205綜采工作面采煤機缺口的規格及支護方式如圖6-3所示。缺口長15m,寬1.5m,用打眼放炮的方法做出,用2.2m的π型鋼梁加小桿支護頂板。

    2、π型鋼梁每個支架挑兩根,棚子間距0.75m,π型鋼梁一頭挑在支架頂梁上,一頭靠煤幫打貼幫點柱支護,用鐵絲與經緯網捆綁牢固。π型鋼梁上鋪經緯網維護頂板。

    三)缺口的施工方法

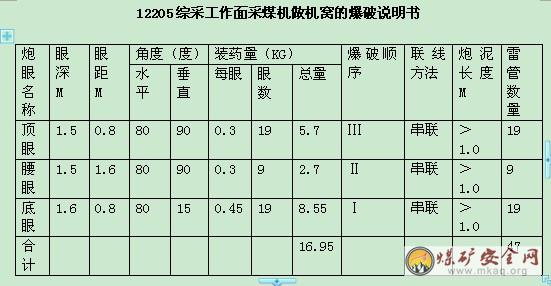

    1、12205綜采工作面采煤機做機窩炮眼布置及炮眼參數如圖所示。

    2、施工時從上向下進行,即從回風順槽下幫開始,每次放炮段長1.5m,先放底眼、腰眼后放頂眼,放一段后,及時挑梁子支護頂板。

    3、挑梁子時降下支架前梁,將兩根π型鋼梁塞入到支架前梁上,調好間距,棚子間距0.75m,然后在π型鋼梁以上鋪經緯網,再升起前梁接實頂板。

    4、缺口做好后,啟動刮板機清煤,煤全部清完后,檢查寬度,當達到要求尺寸后,打上貼幫點柱,每根π型鋼梁下打一根。

    四)安全技術措施

    1、缺口施工時,必須將采煤機開到110#支架以下停機。

    2、打眼放炮前必須在放炮地點上下10m范圍內用舊皮帶吊掛在支架前梁上,下部垂到電纜槽內側,保護立柱、閥組、礦壓觀測設備等不被損傷。

    3、打眼放炮前必須有瓦檢員對施工地點上下20m范圍內的瓦斯濃度進行檢查,只有在瓦斯濃度小于1%,其它有害氣體濃度符合要求后方可施工。

    (1).保證工作面煤壁、支架、刮板機各成一條直線,確保工作面“三直、兩平、兩暢通”。

    (2).支架工要與采煤機司機配合好,滯后右滾筒2~3架開始移架,并做到少降快拉,如頂板破碎要帶壓移架。

    (3).立柱、安全閥如若漏液或損壞,要及時更換,保證支架的初撐力。

    4、挑梁時,將支架前梁降下200-300mm,操作人員站在架棚支架斜上方的浮煤上,將π型鋼梁放在支架前梁上擺正后,再相應鋪上經緯網,然后由挑梁人員通知支架工緩緩升起支架前梁,挑起π型鋼梁接實頂板,挑梁時如有頂板掉渣、片幫等現象,觀察人員要及時通知作業人員停止作業,撤出作業地點,待險情排除后,方可作業。

    5、缺口做通支設完好后,開動刮板機清煤,清煤時必須設專人觀察頂板,煤幫及設備的安全情況,如有異常,馬上通知作業人員撤出作業地點。
