    ××市××煤礦(2008年度)采掘工程計劃及方案

    作者:佚名 2011-09-19 22:45 來源:本站原創

    ××市××煤礦 (2008年度)采掘工程計劃及方案

    編制 單位:
    編 制 人:
    礦 長:
    編制時間:2008年12月30日

    一、礦井概況
    (一)、地理位置:××市××煤礦位于××省××州××市,屬于××市××鄉管轄,××煤礦位于××礦區北段(××礦段)之北部,面積為0。2859平方公里,開采深度2460—2310米,地理坐標:東經 103。29‘56“—103。30‘25”;北緯 23。37’24“—23。37‘49”。南與××縣毗鄰,東與××州××縣接壤,××國道從礦區北部14公里(直徑)通過,礦區距離××市60公里,距離××30公里,交通尚屬方便。
    (二)、地質情況:
    1、礦井煤層走向為北西—南東向,煤層總體傾向北東。煤層走向控制長度800米,傾向控制長度750米,礦區面積0.2859m2。
    2、地質構造:在我礦礦界范圍內,無大的斷裂,褶皺構造,但由于受區域構造的影響,煤層有大的起伏。
    3、煤層頂底板:我礦可采煤層一層,該煤層處于龍潭組(P2L2)上段底部沿層產出,總體上煤層頂板為砂質巖,煤與頂板界線明顯,無偽頂,直接頂為黃、灰色細砂巖,一般厚0.5—2.0,最厚13.92。老頂位于直接頂之上,巖性為中層狀硅質灰巖,最厚26.38,一般不易自行坍塌,但會緩慢下沉。直接頂黃色、灰黃色砂巖的穩定性一般。
    4、煤質工業牌號為無煙煤;礦井瓦斯等級屬低瓦斯礦井,礦井開拓方式為平硐開拓,采煤方法為走向短壁式,礦井通風方式為中央分列式。
    (三)礦井現狀
    1、礦井通風:礦井采用中央并列式全負壓抽出式通風;由于系統簡單,供風距離不大的原因,選用11千瓦的主要通風機通風,另配同等功率的備用主扇一臺。
    2、礦井運輸:我礦屬于平硐開拓,防爆柴油電機車牽引礦車運輸。
    3、礦井排水:各工作地點產生的水,經自流排到地表。
    4、供電:單回路電源,備用電源為50千瓦的柴油發電機組。
    5、礦井內外通訊:采用地面值班室,井下防爆電話機安設到各工作地點及地面值班室的方式聯系。
    6、礦區范圍內已經基本形成配套的井下和地面 生產系統,但是礦井原來的老巷道大多斷面不夠,達不到要求。還需要再作改造。以使之能達到《安全規程》的要求。
    7、礦井生產系統2350水平下山以西已探明的資源大多已經被回采。2370水平的煤層賦藏情況經過我礦2007年的努力,大部分已經掌握。今年我礦工作的重點主要放在2370水平,在2370水平布置一采區,將采用壁式工作面進行回采。
    8、由于我礦的局部地質構造復雜,煤層情況不穩定,局部地段小斷層較多,煤層層位和厚度變化較大,地質資料不詳。加上去年因為一些客觀原因,造成停產時間較長的原因,使我礦采掘失調,今年上半年大部分時間都將是準備時期。
    根據××省地質工程勘察設計院有限公司于2005年2月提交的<××省××市××礦區××煤礦資源儲量核實報告>,礦井122b級儲量93.95萬噸,可采儲量70.46萬噸。
    二、2008年礦井生產指標的確定

    1、2008年礦井計劃生產300天;檢修日、節假日65天(見表2-1)。

    3、為確保上級下達的生產指標,保證生產順利進行,充分發揮技術指導作用,盡可能做到完全可靠、技術可行、經濟合理、管理科學的原則,遵循“采掘并進重、先掘后采”的采掘規律,促進采掘協調,能按時完成各項生產任務,結合本礦生產現狀,現制定本計劃
    在2008年1月——12月,計劃采煤38000噸,掘進8090米。改
    造老巷道650米。
    (1)、我礦由于去年停產時間較長的問題,加上條件復雜,以前準備好的煤量已經全部采完,造成現我礦今年年初沒有一個可采的壁式采煤工作面。但原計劃利用掘進與2370水平運輸平巷貫通以解決通風問題的六號聯絡巷由于客觀原因,現無法再往上掘進,并且巷道壓力較大,巷道維護量太大,經研究決定,將六號聯絡巷東南的已控制的煤量以特殊采煤法進行回采,以減少我礦的巷道維護量。該采煤工作面煤量10017噸,可采年限3.9個月。通過該工作面的回采,也可以緩解我礦面臨的采掘失調壓力.
    (2)、我礦現有掘進工作面兩個:其中一采區繞道還有80米到位,繞道到位后,繼續掘進一采區溜煤上山(繞道及上山都是沿煤層底板掘進)及回風小眼,總工程量預計60米;工期預計70天。一采區繞道及溜煤上山布置出來后,就作為整個2370水平煤炭的總運輸線,就可以解決通過材料上山用絞車提升運輸能力達不到的問題.
    (3)、2370水平運輸平巷還有60米掘進到我礦邊界煤柱線,期間掘進煤量預計360噸。工期23天。2370水平運輸平巷掘進到我礦邊界煤柱線后,接著進行上山(運輸上山和回風上山)的掘進,關系到我礦下半年生產的工作面的能否布置出來。不會出現采掘失調現象。預計工程量255米。掘進煤量2300噸。上山掘進到位后,將1101采煤工作面布置出來,使我礦整個礦井的采掘規劃能夠比較正常。
    (4)、一采區溜煤上山布置好以后,該掘進班組安排掘進2350回風上山,掘進工程量270米,其中除穿斷層段外基本沿煤層底板掘進,期間掘進煤量預計2184噸。工期預計90天。
    (5)、在2008年12月底以前將2350水平運輸巷及總回風巷改造完畢。使其斷面能達到《煤礦安全規程》的規定,計劃工程量540米,改造過程中將產煤80噸。
    (6)、計劃采煤工作面均以走向短壁式布置。

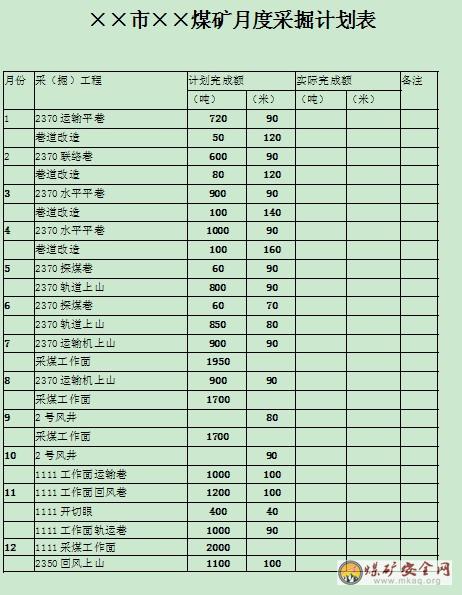

    具體接替詳見計劃接替表
    三、人員組織及編制
    現我礦組織一個采煤隊,人員24人(兩班作業)。掘進隊兩個(兩個掘進工作面),人員20人(兩班作業,每班5人)。待人員補充夠以后,將進行三班作業,以免兩班浪費太多的時間。
    四、因我礦的地質構造復雜,煤層情況不穩定,局部地段小斷層較多,煤層層位和厚度變化較大,地質資料不詳,在采掘過程中,只有采取“邊掘邊探,先探后采”的原則。并隨時會因地質構造和煤層產狀的變化而改變掘進方向,使原煤產量有所增減。
    五、此計劃存在的遺漏和不足之處,待我礦審核并修改后再參照執行。
    六、本計劃依據采掘工程平面圖和我礦采掘進度制定。

    ××市××煤礦
    2007年12月
