為了充分利用資源,為探明11602采區上部西北角的煤層賦存情況,經礦部研究決定,準備在11602上山新掘進一條探煤巷,以探明上部西北角煤層的賦存情況。詳見開口位置示意圖。妥否,請批示! 織金縣江西煤礦
2006年10月26日
一、架棚巷道開門的措施 1、運輸巷開門架抬棚施工安全技術措施一、概況 1#層回風上山到位后,根據礦井開采布置情況,從回風巷上口往下40m處架抬棚開門向西沿1#煤層掘進1101運輸巷,為了安全架設抬棚及開門確保安全,特制定此安全技術措施,希有關人員嚴格遵照執行。二、安全技術措施 1、架設抬棚前,首先必須找準抬棚位置,按指定的位置沿煤層底板架設,高度為2m,與原巷道高度一致。抬棚采用工字鋼加工。其規格及架設方式如圖所示架設。 2、架設時先找準抬棚腿窩位置,把東西兩幫腿窩挖出,先把雙抬棚架設固定好,對棚按傾斜方向架設,再逐根把穿梁穿上,穿梁按走向架設,頂板用板皮背嚴加緊。 3、挖腿窩時不得坐著挖,必須先檢查好頂幫的安全,松動危險懸矸先找凈,確保安全。 4、抬棚必須架正,不得架歪斜、架扭。 5、架設抬棚過程中,必須設置有經驗的人員觀察頂板安全,發現頂板危險時,及時撤出人員,進行處理。 6、隨時敲幫問頂,找落頂幫危險懸矸,防止掉落傷人。 7、嚴禁空頂作業,支護必須緊跟作業地點,撤出原有支架架設抬棚時,空頂部分必須采用大于ф16cm的圓木按1×1m的柱排距打上臨時支護,柱子必須打緊打實,不得打在浮矸浮煤上。 8、開門放炮前必須對抬棚進行加固,打上防倒裝置,防止放炮崩倒抬棚。 9、開門打眼放炮時,炮眼深度按1m,裝藥量按1節/眼,不得打深眼放大炮,防止崩倒抬棚。 10、開門第一架支架必須緊挨著抬棚架設,作為抬棚鎖口棚,腿窩不得超過抬棚腿窩深度。 11、開門掘進2-3m后,必須使用前探梁作臨時支護,嚴禁空頂作業。 12、架設抬棚時,下方不得有人員,防止梁子下滑傷人。 13、施工過程中,不準人員從施工地點通過。 2、223運輸巷新開門口安全技術措施 根據生產接續安排,需掘進223運輸巷,該巷道上部標高1611米,下部標高1609.1米周圍無采空區。為確保安全,制定以下安全技術措施。一、新開門位置:在222運輸巷開門點以里142米處開口。二、巷道方位角:巷道沿煤層傾向開掘,方位角277°。三、巷道坡度:沿煤層掘進。四、巷道長度:約85米。五、安全技術措施 1、架設抬棚前,首先必須找準抬棚位置,按指定的位置沿煤層底板架設,高度為1.8m,與原巷道高度一致。抬棚采用工字鋼加工,長度不低于2.4米。 2、架設時先找準抬棚腿窩位置,把兩幫腿窩挖出,先把雙抬棚架設固定好,對棚按傾斜方向架設,再逐根把穿梁穿上,穿梁按走向架設,頂板用板皮背嚴加緊。 3、挖腿窩時不得坐著挖,必須先檢查好頂幫的安全,松動危險懸矸先找凈,確保安全。 4、抬棚必須架正,不得架歪斜、架扭。 5、架設抬棚過程中,必須設置有經驗的人員觀察頂板安全,發現頂板危險時,及時撤出人員,進行處理。 6、隨時敲幫問頂,找落頂幫危險懸矸,防止掉落傷人。 7、嚴禁空頂作業,支護必須緊跟作業地點,撤出原有支架架設抬棚時,空頂部分必須采用大于ф16cm的圓木按1×1m的柱排距打上臨時支護,柱子必須打緊打實,不得打在浮矸浮煤上。 8、開門放炮前必須對抬棚進行加固,打上防倒裝置,防止放炮崩倒抬棚。 9、開門打眼放炮時,炮眼深度按1m,裝藥量按1塊/眼,不得打深眼放大炮,防止崩倒抬棚。 10、開門第一架支架必須緊挨著抬棚架設,作為抬棚鎖口棚,腿窩不得超過抬棚腿窩深度。 11、開門掘進2-3m后,必須使用前探梁作臨時支護,嚴禁空頂作業。 12、架設抬棚時,下方不得有人員,防止梁子下滑傷人。 13、施工過程中,不準人員從施工地點通過。 14、放炮時要派專人撤出222切眼的施工人員。 15、巷道斷面、棚子材料、規格、質量要求與原223回風巷一致。 16、其余未盡事項按照原《223運輸巷掘進作業規程》執行。 17、每次放完炮后222切眼恢復工作前,要嚴格檢查巷道內的瓦斯濃度,發現超限時人員不得進入,不得送電,222運輸巷的刮板溜子不得啟動,并報礦調度室,由礦總工程師制定瓦斯排放措施進行排放后方可恢復工作。 18、223運輸巷放炮時要對開門點附近的風筒用木板等材料進行保護,防止打壞風筒。 3、1012機巷撥門施工安全技術措施根據礦生產計劃,我部開拓三隊即將撥門施工1012機巷,為保證施工安全,特編制施工安全技術措施如下:一、巷道設計 1、撥門位置:南翼膠帶機大巷P21測點向南19.805m(平)為撥門巷中; 2、撥門方位:N=241°20′; 3、巷道撥門按3‰上坡施工,頂板較好時,采用錨網噴支護形式,斷面規格:凈寬×凈高=4200×3600㎜, S凈=13.2㎡,S掘 =14.1㎡,噴厚90mm;頂板較差時采用架設拱形U29型棚支護,斷面規格為:凈寬(腰扎)×凈高=4500(腰扎)×3850㎜,底扎4900mm, S凈=15.5m2,S掘=17.3m2,棚距750mm(中-中)。二、撥門處概況巷道撥門處前后30米范圍巷道為架設拱形U29型棚支護,巷道圍巖破碎,頂板為泥巖,現已對其采取先噴漿、后注漿加固措施,共注入水泥約200噸。三、施工方法(一)扶臺棚施工 1、施工前,必須由有關單位對撥門點前后注漿效果驗收合格后,方可進行扶臺棚施工。 2、用兩根長度不小于8m的11#工字鋼在撥門處的棚梁下方打上雙排抬棚,一根工字鋼布置在南翼膠帶機大巷巷中位置,另一根布置在距南翼膠帶機大巷巷中西500mm位置,工字鋼兩端用專用的卡子固定在無需拆除棚腿的棚梁上(每端固定點不少于兩處)。 3、除專用卡子固定抬棚外,每根抬棚工字鋼再打三組錨索固定工字鋼,將撥門處棚梁托住,錨索間距1.5米,居抬棚中對稱布置,錨索長度為7.3m,錨索預緊力不小于100KN。具體位置見附圖一 4、在撥門處的棚梁東幫按間距500mm打3排鎖梁錨桿固定棚梁,每根錨桿錨固力為50KN,錨桿采用左旋無縱筋螺紋鋼錨桿,端部滾絲長度不小于100 mm,規格為φ18mm,L=2200mm,每孔2卷樹脂藥卷,Φ=23mm、L=500mm,藥卷型號為K2350。 5、撥門處棚梁與工字鋼間隙處,用寬度100mm木楔楔緊。 6、扶臺棚施工時,必須先搭設兩個牢固可靠的腳手架,腳手架用馬凳配合木板搭設,高度1.5m,寬度為1.2m,長度4m,每個腳手架用3個馬凳配合木板搭設而成,搭設在扶臺棚正下方,沿南翼膠帶機大巷方向。馬凳用1.5寸鋼管配合14#槽鋼焊接而成,馬凳高度為1.3米,長1.2米,上面鋪設6塊大板,大板規格為:長×寬×厚=4000×200×50㎜,大板鋪設在馬凳上,并用14#鐵絲綁扎牢固。每次上平臺作業人數不得超過2人,作業時必須設專人觀察上平臺工人的作業情況,如遇到不安全現象應及時制止,防止意外發生。(二)拆棚腿施工 1、拆棚腿前,先將撥門點前后5米,共10米范圍內的風水管路進行拆除,用4吋軟管子重新連接,并落到水溝里用大板蓋嚴 2、拆棚腿施工時,先用風鎬找掉撥門處需拆除連接拉桿、U型卡卡纜處漿皮,露出螺絲,然后先卸掉需拆除的連接拉桿,再卸掉需拆除棚腿搭接的U型卡卡纜,采用人工掏腿窩,棚腿全部露出底腳后,用5T拉葫拉出棚腿,拉葫生根于相鄰的一架棚,生根棚必須完好;在施工中,一人作業一人觀察頂幫安全問題,發現問題及時撤退; 3、拆棚腿施工時,應在施工地點前后20米范圍內設置警戒,嚴禁與施工無關人員逗留、通過。 4、每次只能拆除一棚棚腿,待一棚拆完后,方可繼續拆下一棚腿。共需拆除9棚。(三)撥門施工 1、撥門施工時,必須設專人位于安全地點觀察圍巖及附近情況,一旦有掉渣等異常情況,應立即撤人。待頂板穩定,隱患排除后,方可恢復施工。 2、撥門施工前兩排錨桿或前兩棚U型棚時,采用風鎬掘進施工,采用短掘短支,掘一排(棚),支護一排(棚)。采用風鎬掘進時,必須從下向上掘進施工,防止上方掉矸傷人。 3、放炮掘進時,采用多打眼、少裝藥、放小炮的施工方法,炮眼深度控制在1m以內,每孔裝藥量不超過1卷藥卷。 4、放炮前,必須提前與機運聯系。放炮施工時,必須對撥門地點前后10m,共20m范圍內皮帶機及信號電纜進行有效保護:用若干長×寬×厚=2000×200×50mm大板斜靠在皮帶托輥架上,再用舊皮帶裹嚴,并用14#鐵絲綁扎牢固;對撥門地點前后10m,共20m范圍內的照明燈拆除;對撥門地點前后5m,共10m范圍的照明電纜線重新緊靠正中一道抬棚工字鋼東側布置,并用蛇皮袋包上。四、撥門支護形式及支護材料(一)臨時支護 1、 錨網噴斷面臨時支護采用帶帽點柱作為臨時支護。爆破后,先進行敲幫問頂作業,然后用帶帽點柱作為超前臨時支護,點柱采用2.5m內注式單體,帽的規格為長×寬×厚=500×200×100mm優質木材,布置方式為雙排矩形布置,每排兩根,排距1m,共四根,最大的空頂距不超過循環進尺加300mm,要及時打點柱,打在實底上,無法打在實底上的要墊木板或枕木。打點柱時每根點柱要由三人操作,找掉浮矸后,由兩人把單體支柱抬到指定地點扶起,不在實底時第三人墊好木板或枕木,然后將用搖把將支柱升起打上緊。抬支柱的其中一人仍扶正支柱,另一人拿起柱帽放于柱桿頂端,柱帽要處在中間段,方向與巷道方向保持一致。第三人搖動搖把升起支柱,直至升滿勁,若柱帽折斷時必須更換一塊。臨時支護初噴或打錨桿鉆孔、穿錨桿或打迎頭上部進尺炮眼時,不得碰松或碰倒點柱,否則重新打好帶帽點柱。拆除點柱時必須也由三人作業,一人扶立柱,一人取柱帽,一人打開支柱卸壓閥。附圖2-2-5 帶帽點柱臨時支護示意圖

六、其它安全注意事項:
1、每班開工前、爆破后,必須嚴格執行敲幫問頂制度,若幫頂敲擊時發出“空空”聲音時,就立即找下去,要順著裂隙層理慢慢進行,不得硬刨;發現危巖懸矸要及時找掉,敲幫問頂時,由一名班長和一名有經驗的工人配合進行,一人觀察頂板,另一人使用2m以上長的專用帶尖或扁頭鋼釬子進行處理,處理人員必須站在安全地點,并保證后路安全暢通,其它人員撤出到安全地方。
2、拉葫使用注意事項:
1)嚴禁超負荷起吊或斜吊;
2)懸掛手拉葫的支撐點必須牢固、穩定;
3)嚴禁將吊鉤回扣到起重鏈條上起吊重物;
4)起重鏈條不得扭轉、打結,嚴禁使用鐵絲做起吊鏈條;
5)操作時嚴禁任何人員站在起吊物上或站在起吊物下放;
6)起吊時,必須在起吊地點附近10m把好警戒,嚴禁無關人員進入施工地點。
7)吊鉤應在重物重心的鉛垂線上,嚴禁重物傾斜,翻轉。
8)嚴禁用2臺或2臺以上手拉葫同時作業。
3、每班班前、班中、班末,班長應親自巡視后路,搞好頂板和管理工作,發現問題及時匯報處理。
4、爆破前,由班長親派兩人一組到各個警戒點把警戒,警戒人必須撤除警戒線以內的所有人員,在警戒線和可能進入爆破地點的所有通道上安排專人布置“人、牌、網”三警戒。在沒有撤除警戒之前,任何人不準通行,待警戒設好后一人繼續警戒,一人回來通知班隊長,只有在各個警戒都設好的情況下,班隊長才可已通知爆破員爆破。
5、各警戒點位置
警戒一:南翼膠帶機大巷內距1012機巷撥門處北120m警戒點;
警戒二:南翼膠帶機大巷內距1012機巷撥門處南120m警戒點;
警戒三:南翼膠帶機大巷內距1016機巷撥門處40m警戒點。
6、嚴格實行“一炮三檢”、“三人連鎖放炮”、“一炮三哨”、一炮三泥、“一炮三警戒”五個三制度;
7、打眼工必須站在臨時支護下進行打眼。打眼前應首先檢查支護、迎頭頂板情況,先進行敲幫問頂,清除危巖活矸,發現隱患及時處理,然后才能進行打眼工作。
8、找頂工作應從有支護的地點開始,從外向里,上山迎頭站在一側進行找頂,先頂部后兩幫依次進行,找頂地點不準同時進行其它工作。
9、錨索機使用注意事項:
1)鉆眼工要加強個人安全防護,打眼前必須做到“三緊”、“兩嚴禁”:即袖口、領口、衣角緊;嚴禁帶手套,嚴禁把毛巾露在衣領外。
2)定眼時,風鉆司機和掌釬工要相互協調,密切配合。司機站在風鉆后側面,手握手,調整鉆架到適當高度,掌釬工站在一側,避開司機視線,手握釬桿。
3)司機扶鉆釬時,要躲開眼口的方向,站在風鉆側面。兩腿前后錯開,禁止踩空或騎在氣腿上,以防鉆桿斷落傷人。
4)鉆眼時,釬桿下方不得站人,
5)鉆眼過程中,必須有專人監護頂幫安全,并注意觀察鉆進情況,發現有夾鉆等異常情況時,必須先切斷動力,及時處理。
10、風鎬使用注意事項:
1)檢查風量,吹凈膠風管內的污物。
2)檢查風鎬接頭與風管接頭用U型卡卡牢,并且用14#鐵絲將兩接頭連接牢固。
3)檢查膠管接頭濾風網和風鎬頭部的固定鋼套內是否清潔。
4)檢查風鎬釬尾端和鋼套是否偏斜,間隙是否合適。
5)先將風鎬釬尾擦洗干凈,然后插入風鎬內,用彈簧固定。
6)使用風鎬時,必須向前方壓緊,使風鎬釬肩頂住鋼套。
7)長時間使用風鎬時,要隨時加油。
11、氣腿式鑿巖機(MZ7665型)使用注意事項:
1)打眼前,先檢查風水管路是否完好無損、暢通,風錘各零部件是否齊全、連接件是否緊固,并注油試運轉,發現問題及時處理。
2)風帶與風錘錘頭用專用U型卡連接好后,并用雙股14#鐵絲扎好風帶頭連接在風錘上,以防打眼中風帶脫節傷人。
3)嚴禁無水打干眼,水量調節要適中,釬眼堵住時,要及時處理或更換釬子。
4)有下列情況之一時,不得打眼:
a、無水防塵;b、施工地點安全條件不好或發生異常情況時;
5)打眼時風錘釬子與打眼的方向要保持一致,推力要均勻適當,不要過大,以防斷釬傷人,扶錘人員要站在錘的一側進行操作,嚴禁站在釬子下方或騎在錘腿上打眼。
6)點眼工待釬子鉆進10—20mm并使釬子不再移位后,應立即躲開,以防斷釬傷人。
7)打眼前應先用手鎬找出眼窩,看準方向再打眼。
8)打眼過程中,要經常檢查風、水管的聯接頭是否牢固,有無脫扣現象。如接頭不牢,應停鉆處理好后再開鉆。
12、撥門施工前,必須對撥門地點及其附近的電纜、管路、設備等進行有效保護。每班班前會由班長安排專人落實各種設備的保護工作。
電纜、設備的保護:把施工地點前后5m的電纜線等放到底板上,用舊皮帶或厚度不小于30mm的大板蓋嚴或用其他措施加以保護。施工人員要熟記保護電纜地點,以防施工工具誤傷電纜。設備采用舊皮帶、笆片、大板等覆蓋,以免在施工中受到破壞。
風水管路保護:把施工地點前后5m的風水管路用舊皮帶或雙層笆片裹嚴并細鐵絲綁扎牢固進行保護。
皮帶機的保護:用摩擦支柱固定在施工地點前后5米處,用8號鐵絲將大板綁在摩擦支柱上保護皮帶機。
當主皮帶機運行時,嚴禁爆破施工。如需施工必須報請調度所同意,停止主皮帶機運行后施工。
13、撥門施工時,必須設專人位于安全地點觀察圍巖及附近情況,一旦有掉渣等異常情況,應立即撤人。待頂板穩定,隱患排除后,方可恢復施工。
14、撥門3米范圍內,采用風鎬掘進施工;撥門5米范圍內,施工時采取“多打眼,少裝藥,放小炮、放震動炮”的方法。放炮后,必須觀察頂板及周圍壓力情況,如有變化,必須及時采取加固措施,待頂板穩定,隱患排除后,方可恢復施工。
15、每班班前、班中、班末,班長應親自巡視后路,搞好頂板和管理工作,發現問題及時匯報處理。
五、本措施同《1012機巷作業規程一并貫徹執行》。

附圖一 巷道平面位置圖

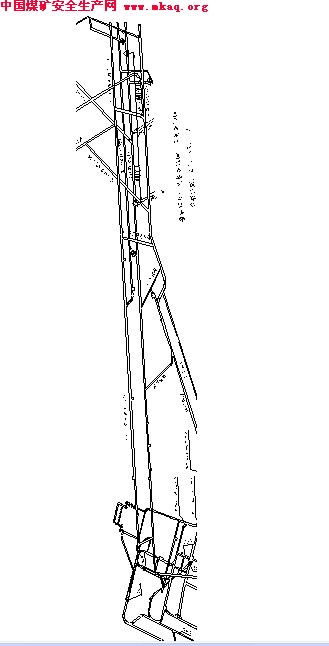

附圖二 三岔門扶臺棚施工示意圖

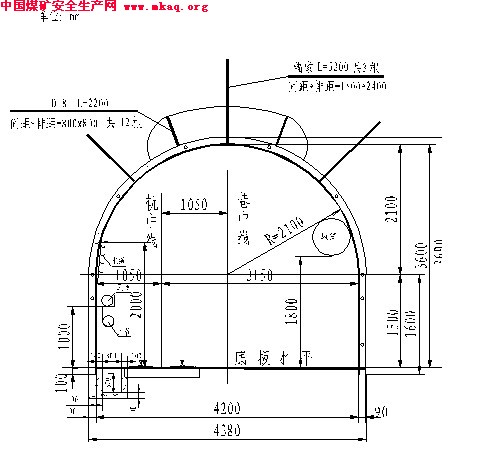

附圖三 錨網噴支護斷面圖

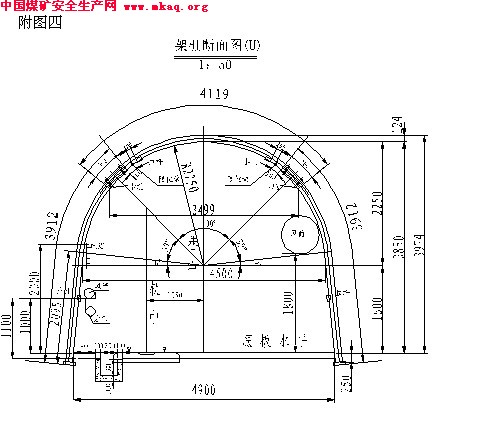

附圖四 架棚施工斷面圖

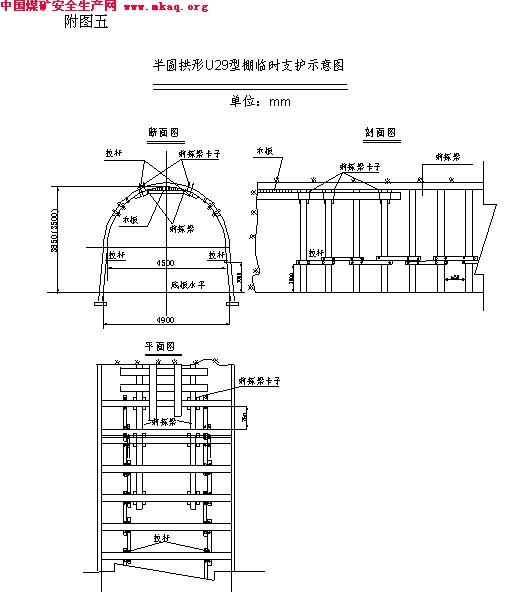

附圖五 架棚臨時支護示意圖

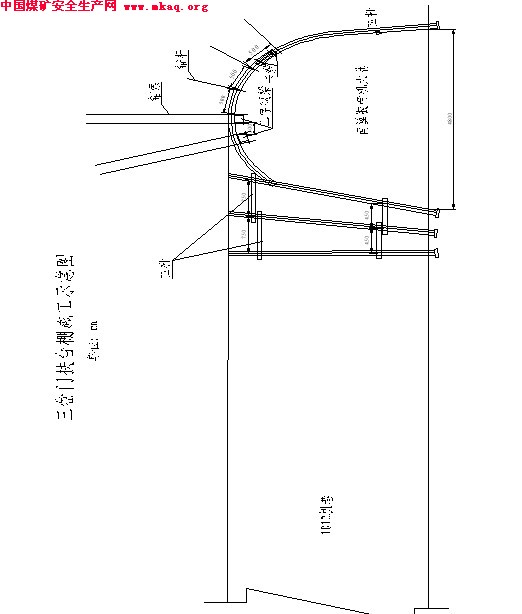

附圖六 放炮警戒圖
附圖一巷道開門前,要先檢查加固支架,使上順糟對門棚或用鋼絲繩套將棚頂(或鐵路)捆綁牢,吊住開門處棚頂,然后撤出棚腿進行打眼響炮。開門2m后停掘,使上正式對門棚。
門棚頂為1.8m,插梁為3條,插梁要壓肩均勻布置。
*****************
1、開門時,首先在開門口處使好一組抬棚,將開門口處的原巷道支架支護安全,撤去影響施工的棚腿,方可開門響炮施工。
2、開門掘進時,沿煤層頂板按中線掘進,采用梯形斷面,斷面規格為下凈寬2·9m,上凈寬2·0米,全煤高度,鐵棚支護,棚距1.0米,棚頂用四條木料背頂,兩條壓肩,其余均勻布設,并用小木楔加緊背實,緊固有效。對頂板破碎、離層壓力大處,要適當縮小棚距護頂。
3、嚴格按中線施工。
二、錨網噴支護巷道開門的施工方法:

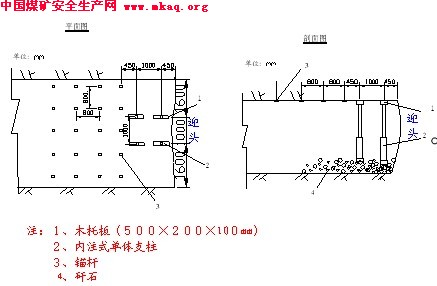

開門口為錨網噴支護,頂板完整,無構造。施工前,首先按由外向里的順序,對開門口A點處前后各10m范圍內的支護進行檢查,如有開裂的噴體,要及時找掉,并補打錨桿、掛網,并掩護好軌中巷內的電纜`風筒及風水管路,防止響炮打壞,確認安全后,方可開門掘進。巷道采用光爆錨噴向前掘進時,根據圍巖硬度周邊眼距定為350~400mm,抵抗距為500mm,周邊眼距與抵抗距之比值,在硬巖中取0.7~0.8為宜,而在軟巖中取0.6~0.8為宜。周邊眼全部予留光爆層,光爆層厚度400~450mm,殘眼率達到60%以上。
當錨網噴巷道剛開門無法正常使用前探支架時,要采用3~4棵φ≥200mm優質圓木為點柱作為,點柱均勻布置在空頂區,柱子上端支在頂板上并用木楔加緊,下端支在實底上并有不少于200mm深的柱窩,每次打眼深度不大于0.8m,錨桿的株排距縮小為0.6m,并掛鋼筋梯加強支護,并采用“一掘一噴”的作業方式,掘進長度達到4.0m時,及時采用前探支架作為臨時支護。
施工準備
1、施工前,由區(隊)長負責組織,由技術人員(編寫人員)負責傳達批準的《掘進作業規程》。傳達后進行考試、簽字,成績合格方可下井作業。不合格的人員必須補考,補考合格后再下井作業。輪休或請假的人員上崗前必須進行學習,并考試合格。干部工人學習、考試成績分別登記在《掘進作業規程》學習考試記錄表上。
2、施工前,地測科必須提前給出開門位置,標定好腰線,施工單位嚴格按線施工。
3、開門前,必須對開門口左右各10m巷道支護進行檢
查加固,并將各種管路、電纜落地用舊皮帶、板梁掩護好。
開門前,應提前按設計要求,安設局部通風機接好風筒,準備各種支護材料。
1、嚴格按地測科給定的開口位置和總辦室的設計施工。
2、開口前5m,必須放小炮小循環施工(1000mm),一次一排,并對幫做好預留(300--500mm),確保開口處的兩幫成型。放炮時,炮眼深度600--800 mm,每眼最大裝藥量不超過0.3kg,一次起爆個數不超過10個。開口放炮前應用舊皮帶、鐵絲網等妥善對開口處(前后10米)的電纜等管線、風筒、機電設備及其他安全設施等進行保護,確保不被崩壞。
3、嚴格依照措施中爆破說明書和炮眼布置圖的要求進行施工,并根據現場實際情況及時合理地調整爆破參數。
4、開口前,開口處的巷道(10米范圍)要加強支護,及時補打錨索加密為一排3根。
東二采區膠帶機上山撥門施工安全技術措施
為了不影響開拓一隊、綜掘一隊車皮供應,保證東二采區下部車場軌道暢通,東二采區膠帶機上山撥門5m采用人工挖掘巷道,特編制此施工安全技術措施。
1、嚴格按照測量部門給定的開窩位置及中腰線施工。
2、開工前先將開窩位置前后各5m范圍內巷道頂、幫的開裂漿皮用長把工具找凈,找凈危矸活石及漿皮時必須看好退路并派專人監護。
3、開窩撥門采用風鎬配合手鎬人工挖掘巷道,施工過程中指定專人專職監護頂幫,防止掉頂片幫傷人。
4、人工挖掘巷道時循環進尺不得超過一排錨桿間距(0.8m),并正常使用好臨時支護。
5、臨時支護采用帶帽點柱,點柱必須打在硬底上,并牢固可靠。帽規格為ф200mm/2×1200mm半圓木,點柱規格為φ150mm×2200mm以上圓木,使用數量不少于2根。
6、施工時夠一排錨桿間距必須及時打錨桿支護,錨桿選用Ф20㎜金屬等強錨桿,L=2200㎜@ 800*800㎜,錨固長度為1300㎜,藥卷使用3卷K2350,錨固力不低于7噸,煤層中錨固力不低于5噸;金屬網為Ф6㎜@100*100㎜,壓板為120*120*10㎜金屬鋼板。
7、巷道施工斷面為矩形斷面,掘進斷面為B(掘)*H(掘)=4.0m*3.6m,S掘=14. 4m2;凈斷面為B(凈)*H(凈)=3.8m*3.5m,S凈=13.2m2。巷道水溝位于巷道左幫,采用I類水溝,水溝寬度:毛寬480㎜,毛深450mm,水溝壁厚左側100mm,右側80㎜,底厚100㎜,水溝凈寬300㎜、凈深350㎜。上沿距腰線為1270㎜。
8、撥門根據頂板情況增打不少于3根錨索加強支護。錨索為Ф15.24㎜預應力鋼絞線制作,L=9300㎜。
9、永久支護采用錨網加錨索支護,即采用錨桿、錨網、錨索、噴漿聯合支護的方式。錨桿選用Ф20㎜金屬等強錨桿,L=2200㎜@ 800*800㎜,錨固長度為1300㎜,藥卷使用3卷K2350,錨固力不低于7噸,煤層中錨固力不低于5噸;金屬網為Ф6㎜@100*100㎜,幫部壓板為120*120*10㎜金屬鋼板;巷道頂部采用W鋼帶和配套的W壓板,W鋼帶長3600mm,寬220mm,厚3mm;巷道幫部采用普通的H鋼帶;頂部錨桿5根,幫部每幫5根錨桿;噴漿厚度為100㎜,砼強度等級為C20;錨索為Ф15.24㎜預應力鋼絞線制作,L=9300㎜,單排1根,雙排為2根間排距為1600mm*1600㎜,錨固長度為1600㎜,藥卷使用2卷K2350和2卷Z2350樹脂錨固劑,錨固力為不低于12噸,壓板為350*350*10㎜及150*150*10㎜兩塊。
10、永久支護的施工工藝
錨網支護:安全檢查→人工挖掘掘進、出貨→安全檢查→臨時支護→打頂板錨桿→刷幫出貨→打頂、幫錨桿。
錨索支護:安全檢查→準備→鉆孔→攪拌錨索→上墊板加壓2、架棚支護:安全檢查→綜掘機掘進、出貨→安全檢查→臨時支護→上棚梁→接頂→刷幫、栽棚腿腰幫。
11、永久支護的質量要求

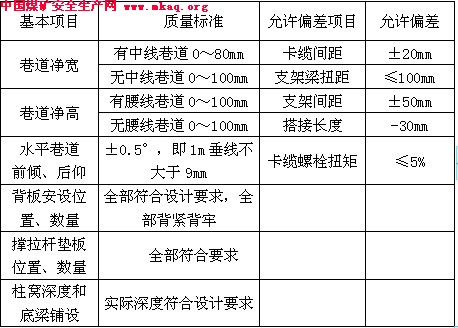

錨網加錨索支護:(1)、錨桿要緊貼金屬網及巖面,間排距為800×800㎜,誤差不得超過±100mm,錨桿方向與井巷輪廓線角度不得低于75°,錨桿露出托盤小于50mm,托盤螺帽安裝必須確保扭力在100N*M以上。初噴砼必須在30mm以上。
(2)、錨桿拉力:巖石頂、幫錨桿錨固力不得低于7T,煤層中錨固力不低于5噸。
(3)、金屬網搭接長度為100㎜,間隔300㎜用16#雙股鐵絲進行聯網。
(4)、金屬網必須緊貼巖面,如遇有局部掉頂,必須緊貼掉頂部位按設計要求打支護錨桿進行支護,然后按照巷道凈尺寸要求對掉頂部位進行造型,使巷道整體達到設計要求。
(5)、錨索安裝深度應不小于9米,允許偏差0~+200,孔距允許偏差±100;錨索外露長度不大于350mm。錨索的大小墊板要齊全,并緊貼巖面,錨固力不低于12T。
(6)、為了加強巷道支護的整體效果,錨網間采用H鋼帶壓茬,錨網壓茬為100㎜,鋼帶之間的搭接為100㎜。鋼帶采用D12㎜的鋼筋焊成
(7)、噴射混凝土料的配合比采用425#普硅水泥:中粗砂:石子(粒徑5~15mm)=1:2:2;噴漿前必須徹底沖洗巷道巖面或二次噴漿面,噴漿時噴頭必須垂直巖面或噴漿面,噴頭與巖面或噴漿面的間距為0.8~1.2m以保證噴漿質量,降低回彈,噴漿時必須保證噴漿厚度,噴漿后噴漿部位每班灑水不得少于1~2次,并堅持灑水不少于14天。同時要每天堅持對后邊所施工的巷道進行灑水養護。
12、其它嚴格按煤礦三大規程及上級有關規定執行。
