40104綜采工作面回撤期間通風、防滅火方案
40104綜采工作面回撤期間通風、防滅火方案
通風部
二〇〇八年十二月十二日
一、概況:
40104工作面為綜采工作面,工作面切眼長度260米,開采煤層屬易自然發火煤層,自然發火期為3-5個月,最短24天,煤塵有爆炸性,爆炸指數為30.08%。
工作面從2008年4月開始回采,預計2009年2月到達停采線位置,2009年2月18日開始回撤,3月13日結束,回撤工期25天。工作面共有支架152架,分兩段回撤,先回撤下隅角至回撤通道段設備,再回撤回撤通道至上隅角段設備。為保證工作面安全回撤,特制定回撤期間通風、防滅火方案。
二、通風瓦斯管理

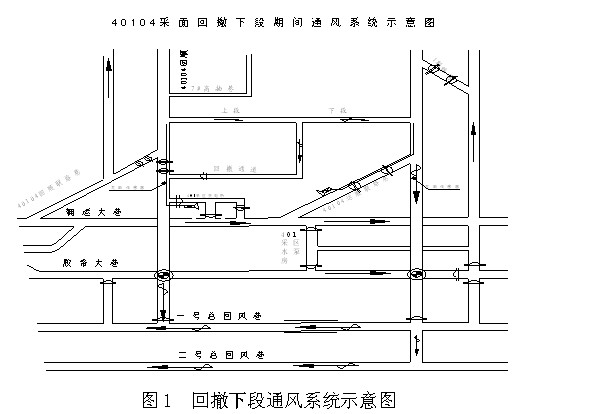

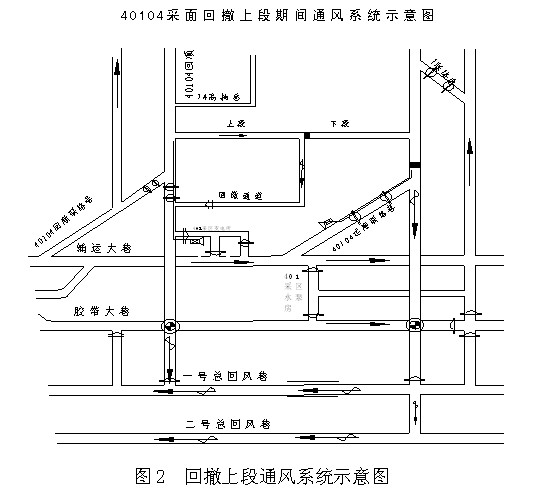

調整通風系統,內圈變U型為Y型。具體方法如下:從40104回順距停采線60m處開口,做措施巷與切眼中部貫通,巷道斷面10m2(4×2.5),長度190m。通風系統分為兩個階段,回撤下段時,通風系統為回順進風,運順、回撤通道回風(見圖1);下段回撤結束后,通風系統為回順進風,回撤通道回風(見圖2)。
通風系統調整后,在40104回順超前回撤通道開口10m處、40104運順超前聯絡巷10m處安設一臺甲烷傳感器,斷電濃度為1.0%,斷電范圍為工作面及工作面回風流內非本質安全型電氣設備電源。
回撤前,在40104變電所回風道、40104運順聯絡巷內分別安設兩臺2×45kw局部通風機,待切眼回撤完后用于40104運、回順局部通風。
為保證回撤期間切眼的正常通風,回撤時,必須采用打木垛的
方式對頂板進行臨時支護,保護好臨時回風通道,木垛為長方形(1m×1.8m),木垛間距5m。
回撤分兩段進行,先回撤下隅角至回撤通道段,回撤結束后,立即將此段封閉,然后再回撤下一段。
回撤下段期間,工作面總風量控制在1000m3/min以內;回撤上段期間,根據實際情況控制工作面風量。
回撤期間,在回撤通道內鋪設一趟Ф325mmPE抽放管路,一趟Ф159mm注氮管路,一趟Ф159mm黃泥灌漿管路,當回撤完第一段時,封閉該段上出風口,利用1#抽放系統進行埋管抽放;并立即封閉此段,在40104運順聯巷以里5m處,迅速施工一道防火墻。
工作面回撤結束后,立即在40104回順及回撤回風道內同時施工防火墻,將工作面徹底封閉。施工防火墻時,應同時施工,同一時間封口。防火墻位置根據現場實際情況由通風部確定。

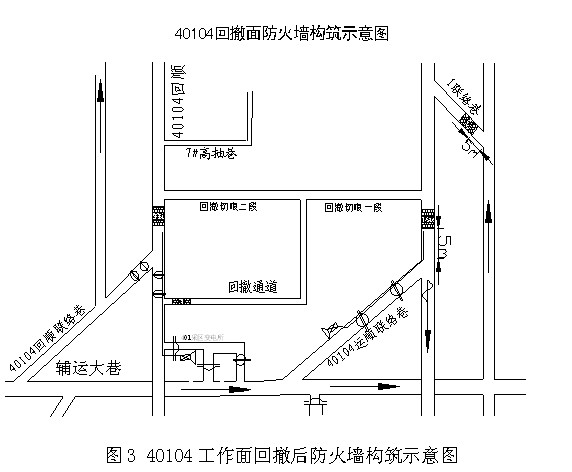

施工防火墻時,墻體采用磚混結構,單道墻厚度不小于1m,兩墻之間充填黃土厚度不小于1m。(附防火墻構筑示意圖)
三、防滅火管理
40104工作面回撤前及回撤期間,采取灌注三相泡沫為主,注氮防滅火、黃泥灌漿、汽霧阻化、撒鹽、上下隅角封堵等相結合的綜合防滅火手段,保證工作面回撤期間防滅火安全。
停采前防滅火管理:
距停采線200m處開始,從40104灌漿巷加強對采空區灌漿,原班灌漿時間不少于12h,水土比不大于4:1,同時,每三個原班灌注一次三相泡沫,每次灌注時間不少于12小時,每次灌注量每小時不少于400Kg。灌注期間,必須保證氮氣濃度為97%以上,氮氣壓力不小于0.7MPa,同時加強采面氣霧阻化及采空區注氮工作,采面實行24h不間斷噴灑阻化劑及采空區注氮。
距停采線150m開始,每推采50m,在上隅角埋設一個CO取樣器,對采空區實行24h不間斷觀測,同時,每班設專人采氣樣進行地面氣體分析。
方式對頂板進行臨時支護,保護好臨時回風通道,木垛為長方形(1m×1.8m),木垛間距5m。
回撤分兩段進行,先回撤下隅角至回撤通道段,回撤結束后,立即將此段封閉,然后再回撤下一段。
回撤下段期間,工作面總風量控制在1000m3/min以內;回撤上段期間,根據實際情況控制工作面風量。
回撤期間,在回撤通道內鋪設一趟Ф325mmPE抽放管路,一趟Ф159mm注氮管路,一趟Ф159mm黃泥灌漿管路,當回撤完第一段時,封閉該段上出風口,利用1#抽放系統進行埋管抽放;并立即封閉此段,在40104運順聯巷以里5m處,迅速施工一道防火墻。
工作面回撤結束后,立即在40104回順及回撤回風道內同時施工防火墻,將工作面徹底封閉。施工防火墻時,應同時施工,同一時間封口。防火墻位置根據現場實際情況由通風部確定。
施工防火墻時,墻體采用磚混結構,單道墻厚度不小于1m,兩墻之間充填黃土厚度不小于1m。(附防火墻構筑示意圖)
三、防滅火管理
40104工作面回撤前及回撤期間,采取灌注三相泡沫為主,注氮防滅火、黃泥灌漿、汽霧阻化、撒鹽、上下隅角封堵等相結合的綜合防滅火手段,保證工作面回撤期間防滅火安全。
停采前防滅火管理:
距停采線200m處開始,從40104灌漿巷加強對采空區灌漿,原班灌漿時間不少于12h,水土比不大于4:1,同時,每三個原班灌注一次三相泡沫,每次灌注時間不少于12小時,每次灌注量每小時不少于400Kg。灌注期間,必須保證氮氣濃度為97%以上,氮氣壓力不小于0.7MPa,同時加強采面氣霧阻化及采空區注氮工作,采面實行24h不間斷噴灑阻化劑及采空區注氮。
距停采線150m開始,每推采50m,在上隅角埋設一個CO取樣器,對采空區實行24h不間斷觀測,同時,每班設專人采氣樣進行地面氣體分析。
