    -220m水平南采區7901-00K9ML掘進技術安全措施

    作者:佚名 2009-10-23 08:29 來源:本站原創

    -220m水平南采區7901-00K9ML掘進技術安全措施

    按照采掘部暑要求,現將施工-220m水平南采區7901-00K9ML,為了確保在施工過程中的安全、質量,現依照礦業公司設計要求,制定技術安全措施如下,相關部門接到措施后,請嚴格按措施執行。
    一 .施工方法
    采用鉆眼爆破法施工,多臺氣腿式鑿巖機打眼,人工出矸,組織多工序平行作業線,保證工程質量和作業安全
    1.巷道斷面及支護方式
    運輸巷采用三心拱錨桿支護,巷寬3600mm,高2400 mm,墻高1200mm,拱高1200mm,水溝:上寬×下寬×深=400×300×300 mm。

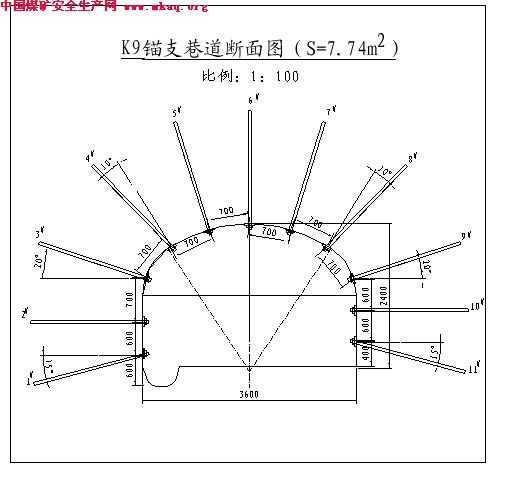

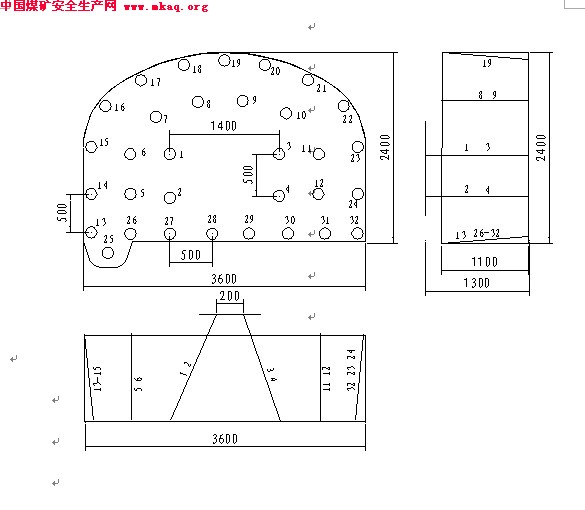

    附圖:巷道支護圖
    二.支護要求
    (一)臨時支護
    1.臨時支護形式
    ⑴臨時支護采用金屬抱箍前探梁。前探梁沿巷道走向在棚頂安設三根,每根使用金屬抱箍2個,共6個。每根前探梁分別用2個抱箍固定在緊靠工作面棚頂的3排錨桿上,前探梁與棚頂之間的空隙使用(長×寬×厚=2300mm×100mm×300)的木板進行護頂,木板料伸出前探梁兩側不得小于350mm。
    ⑵前探梁及金屬抱箍規格
    金屬抱箍由生產工作部進行設計,加支架廠加工制作,并經過強度試驗合格。
    ①前探梁:采用礦用9#工字鋼,長4.5m。
    ②金屬抱箍:高150mm,寬120mm,厚120mm。
    金屬抱箍采用厚10mm厚的鋼板制作。
    ⑶使用金屬抱箍時,在使用前,必須將金屬抱箍與棚頂錨桿用螺帽擰牢固后,方可掛上前探梁。
    2.臨時支護工藝、工序及要求
    ⑴上前探梁時,不少于5人,1人觀察頂板并協調指揮、2人頂起網和鋼筋梯、2人穿前探梁。
    (2)前探梁移到磧頭后,在最后一個金屬抱箍的上面用木楔與前探梁背緊。
    (3)加強頂板管理,發現頂板壓力大、頂板離層、頂板有響聲,要立即停止作業,撤出工作面人員,待頂板穩定后,由外向里采用直徑不小于160mm,相應長度的圓木帶帽點柱進行加固,點柱間距不大于800mm。進行加固后方可繼續施工。
    (4)打頂錨桿時必須由外向里、由中間向兩邊進行,如前探梁占據錨桿位置,可先打起其它錨桿后,退出前探梁再打剩余的錨桿,必須是打起所有頂錨后,再打幫錨桿。
    (5)當頂板嚴重不平、巷道開口無法使用前探或其他原因未使用前探梁時,必須按上述要求進行帶帽點柱支護。
    (二)錨桿施工工藝及要求
    1.支護工藝:放炮檢查后→操作人員退機用長柄工具處理頂幫活矸、活煤,并進行敲幫問頂→臨時支護→上前探梁→打頂錨桿→每打一根上好托板緊固螺母→用扭矩板手檢查扭力矩是否合格→打起頂錨桿后→打幫錨桿。
    2. 支護設計:布置11根錨桿錨桿,間排距按設計要求進行布置, 間距550-700mm,排距800 mm,扭力矩和錨固力達到要求。錨桿規格Φ18×1800mm,采用螺紋鋼制作;錨網規格為寬×長×厚=50×50×2mm;鐵托板規格10×10mm,中心孔徑20mm;木托板規格200×150×50mm,中心孔徑20mm;鋼筋梯子梁長1950mm,采用Φ12mm圓鐵制作,1#-3#鋼筋梯長2.0m,4#-8#鋼筋梯長3.2m,9#-11#鋼筋梯長2.0m,搭接方式為,3#接4#,9#接8#。
    3.施工要求
    ①安裝錨桿前必須用掏勺,壓風將錨桿眼內煤巖粉掏吹凈。
    ②按錨桿設計排距實行單循環,頂板錨桿滯后工作面不超過0.8m,兩幫錨桿滯后不超過1.6 m。
    ③送樹脂藥卷:錨桿孔裝兩節Z2350中速樹脂藥卷,用組裝好的錨桿慢慢將樹脂藥卷向孔底推入。
    ④攪拌樹脂:用攪拌接頭將鉆機與錨桿銷釘(堵頭)螺母連接起來,然后升起鉆機推進錨桿,至頂板巖面300—500mm時開始攪拌,緩慢升起鉆機并保持攪拌30s后停機。
    ⑤鋪設錨網、上鋼筋梯子梁鋪網方式:從頂板左邊向右邊鋪,頂網過肩窩,在巷道幫部加網至幫部底角:錨網必須鋪平拉展,緊貼巖面,在托盤之處連接錨網,錨網之間的搭接長度必須達到10cm。
    ⑥緊固錨桿:50s后再次啟動鉆機邊旋轉邊推進,錨桿螺母在鉆機帶動下剪斷定位銷,托盤快速壓緊頂板巖面,使錨桿具有較大的預拉力(2—3t),鉆機輸出扭距≥100Nm。
    ⑦待60秒后再次開動鉆機,將螺母中的定位剪斷,托盤快速壓緊巖面,安裝完畢。
    三、爆破作業
    (一)掏槽方式:楔形掏槽法
    (二)炸藥、雷管:使用煤礦許用乳化炸藥、毫秒電雷管。
    (三)裝藥結構:正向裝藥。
    (四)起爆方式:使用MFd-100型發爆器大串聯一次起爆。
    (五)爆破方法:嚴格按光面爆破法進行爆破,光面層厚度0.5m,合理布置周邊眼,達到較為理想的爆破效果。炮眼布置圖附后。
    (六)爆破參數

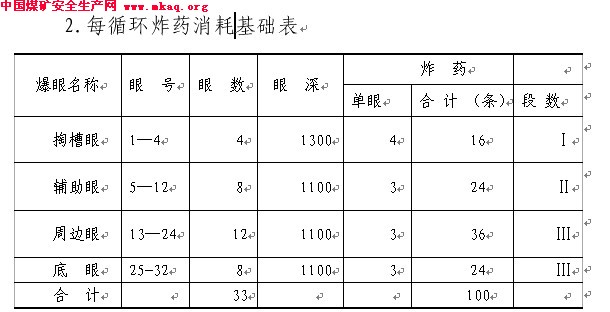

    1.炮眼布置圖

    (七)拉炮點及站崗點
    1.拉炮點
    拉炮點設在-220m水平抬高C1以北50m處茅口大巷新鮮風流中。
    2.警戒點
    ①拉炮點;
    ②-220m水平抬高C1回風上山下入口和上出口打上柵欄并揭示警標;
    ③放炮前撤出抬高巷至煤倉所有人員至警戒線外。
    ④-220Mc1以南50茅口大巷中。
    四、通風、瓦斯管理
    1.嚴格瓦斯檢查,嚴禁瓦斯超限作業,嚴格班前檢查,不得空班半漏檢、假檢和誤檢。發現隱患必須先處理,然后再作業。
    2.磧頭后方必須懸掛瓦斯監測器,監測作業磧頭瓦斯濃度.
    3.放炮附近20 m以內,只有當瓦斯濃度小于1%時,才能進行放炮作業。若磧頭風流中瓦斯濃度超過1.5%或風流中瓦斯濃度超過1%時,掘進工作面附近20m內體積大于0.5m3的空間局部瓦斯積聚濃度達到2%時必須停止工作、撤人進行處理。
    4.本工作面甲烷傳感器配備兩個,一個位于距磧頭3-5m范圍內。一個位于工作面回風流中,距全風壓混合處10-15m范圍內。
    5. 甲烷傳感器垂直懸掛于巷道上方,距巷頂不得大于300mm,距巷幫不得小于200mm,且該處巷道頂板要堅固、無淋水、不得懸掛于風筒出風口和風筒漏風處。
    6.按照《煤礦安全規程》規定,報警濃度設為CH4值大于或等于1%,斷電濃度大于或等于1.5%,復電濃度設為小于1%,斷電范圍為工作面巷道內所有電器設備。
    7.監測設備必須定期高度、校正,一月至少一次。甲烷傳感器每7天必須用校準氣樣高校一次。每7天對超限斷電功能進行測試。如監測設備出了故障必須立即進行處理。
    五、安全措施
    1.嚴格執行“一炮三檢制”、“三人連鎖放炮”和“請示放炮制度”。炮煙未散盡,不得進入磧頭。
    2.采用正向裝藥爆破,必須使用水炮泥然后再用黃泥填滿充實。
    3.瞎炮、殘炮的處理必須嚴格按《煤礦安全規程》第342條執行。
    4.堅持綜合防塵濕式打眼,裝巖前必須灑水防塵。
    5.嚴格執行敲邦問頂制度發現問題及時處理。
    6.在施工中,發生災害立即匯報礦調度室,并沿避災路線圖撤離。
    六、避災路線
    1.工作面→-220m水平抬高C1→-220 m水平茅口大巷→-220 m~-10m串車斜井→ -10 m水平茅口大巷→豎井 → +230m主平硐出地面。

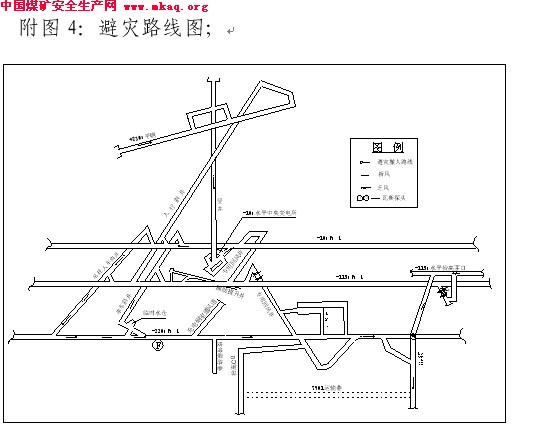

    2.附圖:避災路線圖。

    附圖1:巷道支護圖;
